Autostrada Transilvania: Viaducte de 3,2 km pe loturi câștigate inițial de UMB, scoase separat la licitație cu peste un miliard de lei

Compania Națională de Administrare a Infrastructurii Rutiere (CNAIR) a informat joi că lansează licitația pentru proiectarea și execuția lucrărilor necesare devierii traseului sectorului de autostradă Nădășelu - Mihăiești a Autostrăzii Transilvania (A3). Valoarea lucrărilor ce includ două viaducte de 3,2 km se ridică la peste un miliard de lei.
Anemona Andone - J, 03 aug. 2023, 16:24
Autostrada Transilvania: Viaducte de 3,2 km pe loturi câștigate inițial de UMB, scoase separat la licitație cu peste un miliard de lei

Joi, 3 august 2023, CNAIR a transmis spre publicare în JOUE (Jurnalul Oficial al Uniunii Europene) anunțul de participare aferent contractului de achiziție publică pentru proiectarea și execuția lucrărilor de deviere a traseului situate între km. 10+009 – km. 12+000 și km. 21+406 – km. 24+890, aferente autostrăzii Brașov – Târgu Mureș – Cluj-Oradea, subsecțiunea 3A2: Nădășelu – Mihăiești (km. 8+700 – km. 25+500).

Devierea traseului acestui sector de autostradă se face în conformitate cu recomandările din cadrul expertizei tehnice, au precizat reprezentanții CNAIR.

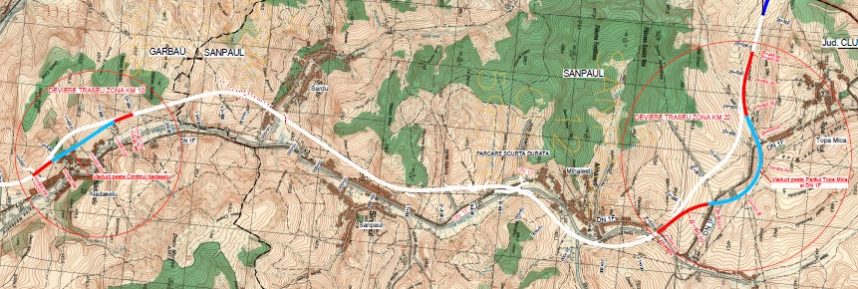

Lucrările aferente zonei cuprinse între km. 10+009 și km. 12+000 presupun devierea traseului spre aval, prin construirea unui viaduct cu lungimea de 1,2 km, fundat pe piloți forați de diametru mare, neafectând în niciun fel versantul care prezintă alunecări.

În ceea ce priveste zona cuprinsă între km. 21+406 și km. 24+890, traseul autostrăzii se va devia în zona km. 21+406 prin construirea unui viaduct cu lungimea de aproximativ 2 km, conducând la depășirea în aval a traseului DN1F, precum și a cursului pârâului Topa Mică, ajungând pe malul stâng al acestuia într-o zonă relativ plană.

Racordarea la traseul existent se va realiza în zona km 24+890 al traseului inițial.

Data limită pentru primirea ofertelor este 25 septembrie 2023.

Durata contractului este de 27 de luni, din care 9 luni perioada de proiectare și 18 luni execuția lucrărilor.

Valoarea estimată a contractului este de 1,11 miliarde de lei, fără TVA, sursa de finanțare fiind asigurată prin Planul Național de Redresare și Reziliență (PNRR).

Licitația pentru atribuirea contractului de proiectare și execuție va fi vizibilă în SEAP ulterior publicării anunțului de participare în Jurnalul Oficial al Uniunii Europene.

Lucrările din zonele cu probleme Nădășelu și Topa Mică de pe Autostrada Transilvania (A3) urmau să fie scoase din contractul încheiat cu grupul UMB și să fie relicitate, au spus în iunie pentru ECONOMICA.NET surse oficiale. Despre soluția relicitării lucrărilor din zonele cu alunecări de teren a scris și Asociația Pro Infrastructură (API), care a amintit că  alunecarea masivă de la Nădășelu a “bubuit” la început de septembrie 2021.
