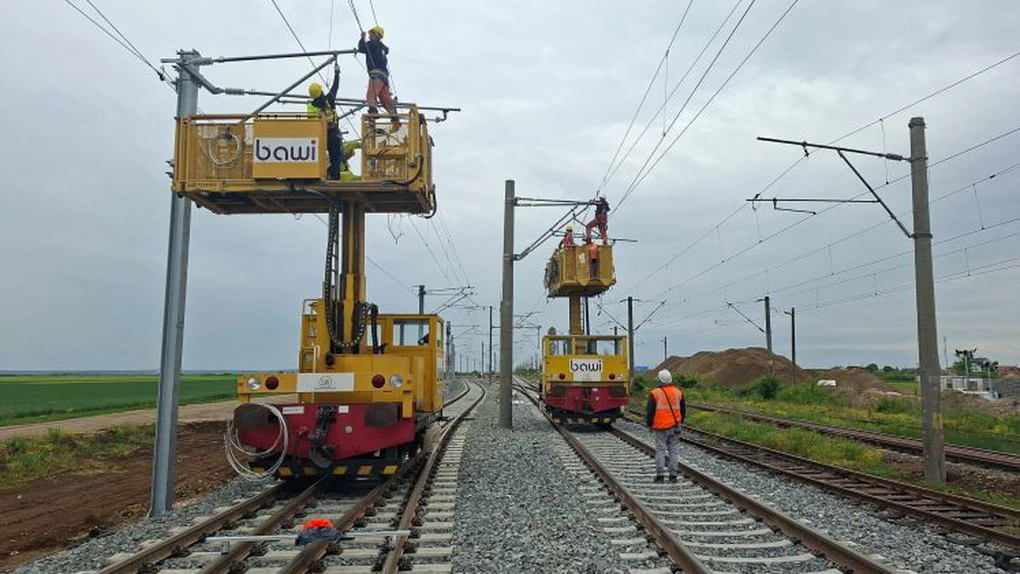

FOTO Calea ferată Caransebeș – Timișoara – Arad: Bawi anunță finalizarea lucrărilor de electrificare pe trei din patru loturi

Compania Bawi anunță că departamentul sau de Electrificare Vest a finalizat, de la începutul anului 2026, lucrări pe mai multe loturi de cale ferată, inclusiv trei dintre cele patru loturi ale liniei Caransebeș - Timișoara - Arad.
Ion Dobreanu - lun, 01 iun. 2026, 15:02
FOTO Calea ferată Caransebeș - Timișoara - Arad: Bawi anunță finalizarea lucrărilor de electrificare pe trei din patru loturi

Tronsoanele de cale ferată unde Bawi a finalizat anul acesta lucrări de electrificare – LC (linie de contact – n.r.) și PICV ( Protecția Instalațiilor din Cale și Vecinătate – n.r.):

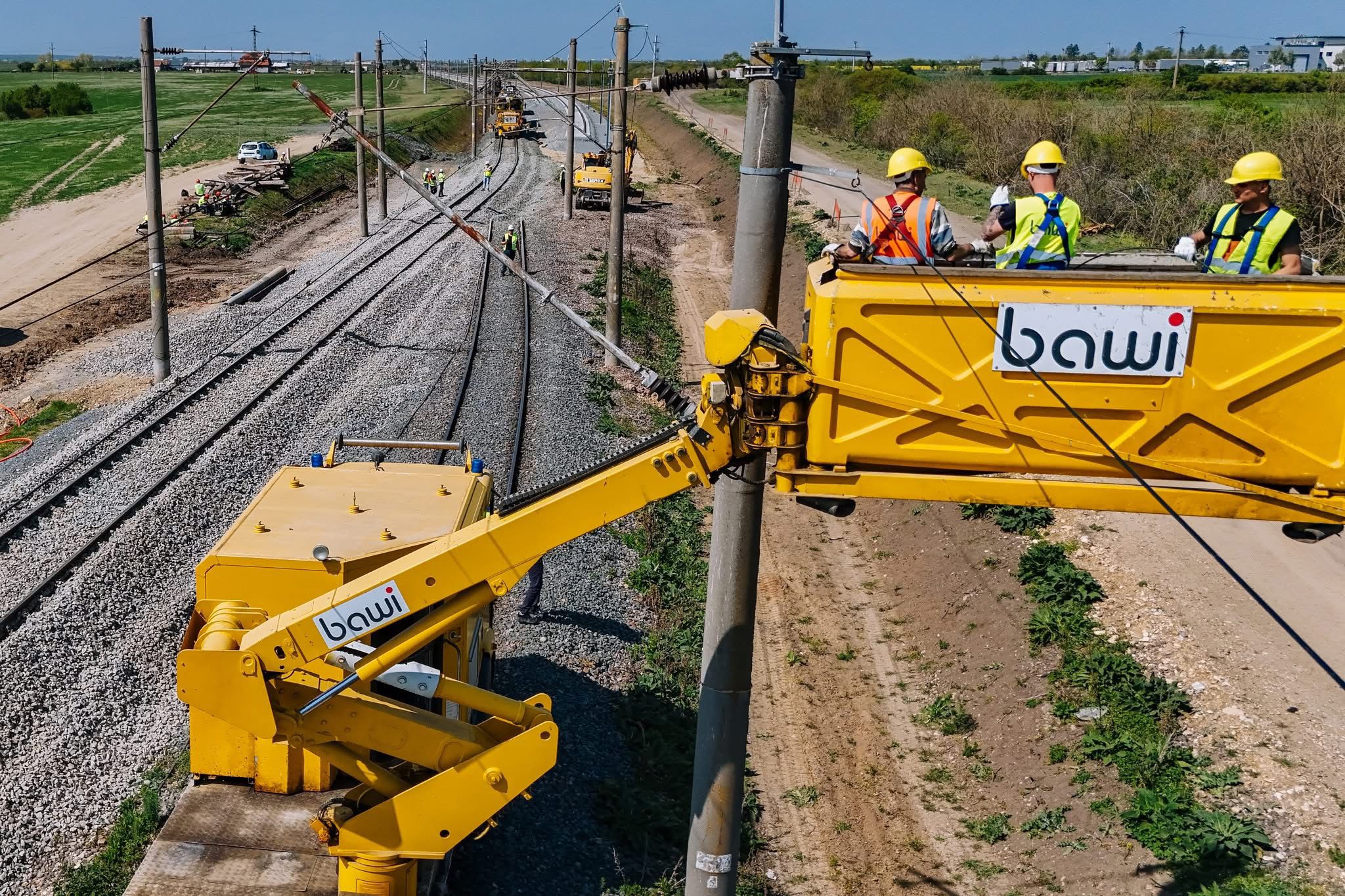

cale

Pe Lotul 2a (km 614 – Bârzava) s-au închis observațiile din procesele verbale de recepție la terminarea lucrărilor și în acest moment practic lucrările de LC și PICV sunt recepționate.

Pe tronsonul 2b (Bârzava – Ilteu):
– 24,0 km de linie de contact și PICV;
– 10,0 km demontare stâlpi și linie de contact;

Pe Lotul 2 Lugoj – Timișoara Est:
– 13,5 km demontare catenară, stâlpi și ancore;
– 16,0 km montare stâlpi și ancore, lucrări provizorate;
– 20,0 km montare catenara;

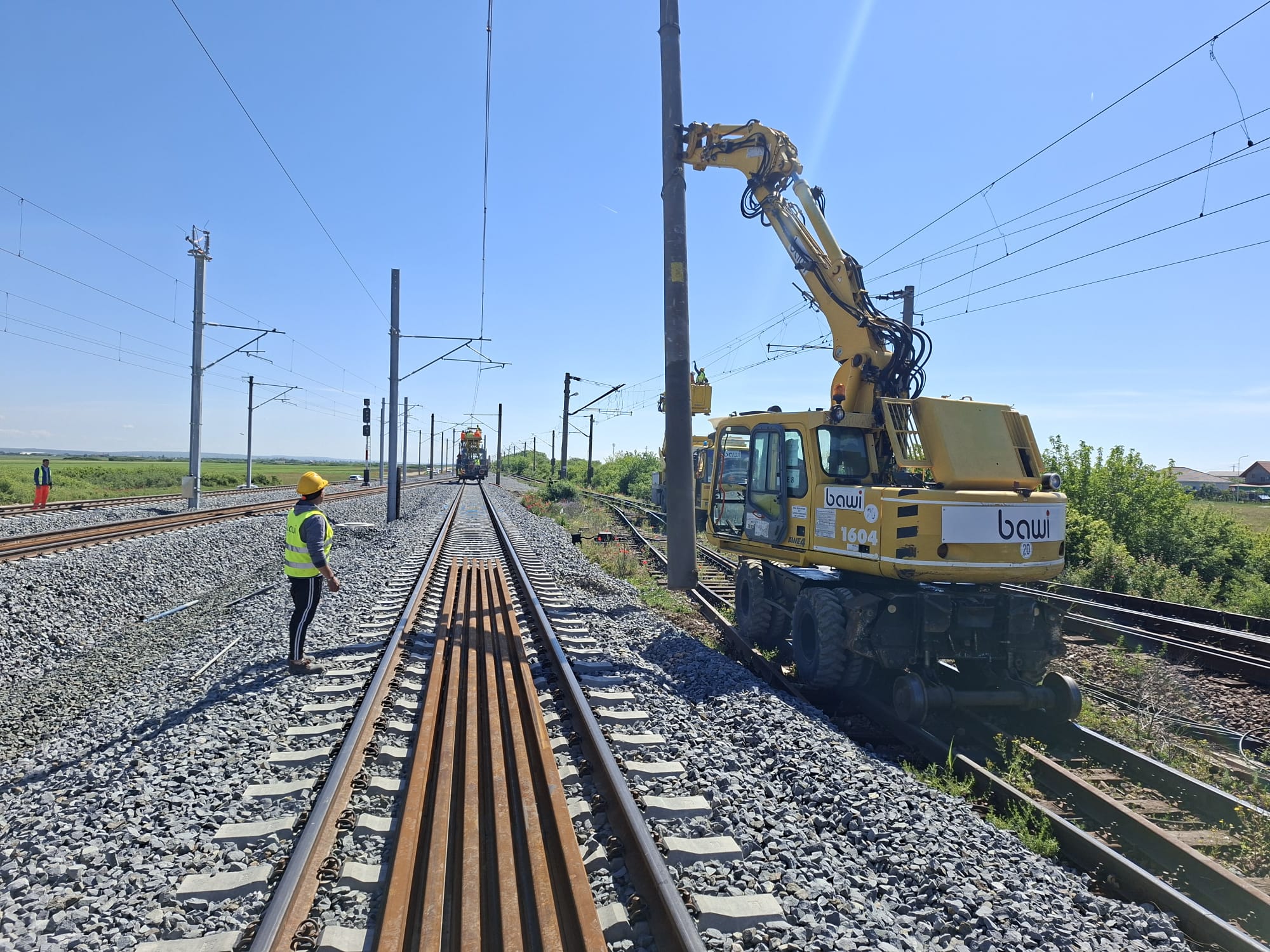

cale

Pe Lotul 3 Timișoara Est- Ronaț:
– 2,7 km demontare catenară, stâlpi și ancore;
– 1,0 km montare stâlpi și ancore (lucrări începute în cursul lunii mai 2026)

Pe Lotul 4 Ronaț – Aradul Nou:
– 10,0 km demontare catenară, stâlpi și ancore;
– 5,0 km montare stâlpi și ancore;

„Prin proiectele pe care le implementează, compania susține electrificarea liniilor de cale ferată, facilitând astfel tranziția de la tracțiunea diesel la cea electrică, mult mai prietenoasă cu mediul. Aceasta contribuie semnificativ la reducerea emisiilor de CO₂ pe termen lung și la promovarea unui mod de transport sustenabil”, conchide Bawi.

Linia de cale ferată Caransebeş – Timişoara – Arad este inclusă în Planul investiţional pentru dezvoltarea infrastructurii feroviare pentru perioada 2020 – 2030.

Te-ar mai putea interesa și
EdF, colosul nuclear el Europei, va accelera planul de adaptare la schimbările climatice, după opririle reactoarelor din acest an cauzate de temperaturile foarte mari. 15 TWh de energie electrică nu au fost produși
EdF, colosul nuclear el Europei, va accelera planul de adaptare la schimbările climatice, după opririle reactoarelor din ...
Compania franceză EdF, cel mai mare producător de energie electrică din nuclear din Europa, își va accelera planul de adaptare la schimbările climatice pentru parcul său de reactoare, după ce......
Ciprian Ciucu, despre votul PNL pentru noul guvern: Nu e o decizie care să ne facă plăcere şi nu va fi un vot dat cu entuziasm
Ciprian Ciucu, despre votul PNL pentru noul guvern: Nu e o decizie care să ne facă plăcere şi nu va fi un vot dat cu ...
Primarul general al Capitalei, liberalul ciprian Ciucu, afirmă, în legătură cu decizia luată sâmbătă după-amiază ...
Incendiu la CET 1 din Iași: focul se manifestă la primul etaj al unei hale industriale
Incendiu la CET 1 din Iași: focul se manifestă la primul etaj al unei hale industriale
Pompierii militari din cadrul Inspectoratului pentru Situaţii de Urgenţă (ISU) "Mihail Sturdza" al judeţului Iaşi intervin, ...
Două drone au fost doborâte de piloții militari români deasupra Mării Negre
Două drone au fost doborâte de piloții militari români deasupra Mării Negre
Două drone care au intrat în spațiul aerian național au fost doborâte la câteva minute de la intrare, anunță Radu ...
