Noua centrală electrică de la Mintia va fi racordată la rețeaua națională la 15 mai, termen asumat de Transelectrica. Primii 575 MW vor intra în teste

Centrala pe gaze Mass Mintia, care la finalizare va avea 1.700 MW și va fi cea mai mare din Europa de acest fel, va fi racordată la rețeaua electrică, în prima sa etapă, în mai puțin de o lună, a comunicat Transelectrica.
Mihai Nicuţ - vin, 17 apr. 2026, 18:53
Noua centrală electrică de la Mintia va fi racordată la rețeaua națională la 15 mai, termen asumat de Transelectrica. Primii 575 MW vor intra în teste

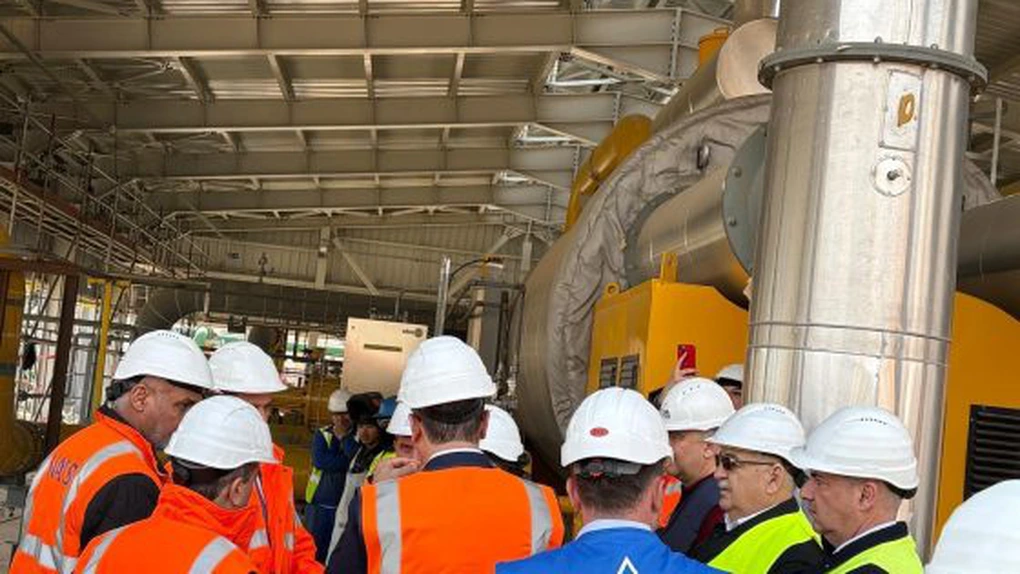

“În cursul zilei de astăzi, membrii Directoratului Transelectrica, domnii Cătălin Nadolu, Cosmin Nicula, Florin Tătaru și reprezentanți din direcțiile tehnice ale Companiei – domnul Virgiliu Ivan, directorul Dispecerului Energetic Național, domnul Mihai Cremenescu, directorul Direcției Operative din cadrul DEN, domnul Dorinel Vladu, directorul Direcției Investitii și domnul Luca Iacobici, director tehnic în cadrul Sucursalei de Transport Timișoara 1 alături de o delegație a Transgaz condusă de directorul general, domnul Ion Sterian, precum și de reprezentanți ai companiei Mass Global Energy, ai autorităților locale și ai partenerilor contractuali, au efectuat o vizită de lucru la șantierul Mintia, sub coordonarea domnului Pavel-Casian Nițulescu, Secretar de Stat în cadrul Ministerului Energiei.

În continuarea vizitei, a avut loc o ședință de lucru dedicată analizării stadiului lucrărilor, progreselor recente înregistrate în implementarea proiectului și soluțiilor necesare pentru devansarea termenelor contractuale în ceea ce privește primul obiectiv, respectiv energizarea Turbinei cu Gaz (TG) 1.

Termenul devansat de finalizare, pentru prima etapă, asumat de Transelectrica împreună cu asocierea Electrimontaj Cluj – Energobit – executantul instalației de racordare a Centralei electrice cu ciclu combinat în stația electrică de transformare Mintia, este de 15 mai 2026”, a transmis Transelectrica.

“Pentru energizarea preconizată la această dată a TG 1, Mass Global Energy Rom are de gestionat o serie de provocări legate de:

  • finalizarea tuturor lucrărilor din instalatia proprie la TG 1;
  • realizarea tuturor testelor în instalațiile  proprii;
  • asigurarea personalului autorizat pentru operare;
  • finalizarea lucrărilor de integrare în SCADA dispecer a echipamentelor din centrală.

Transelectrica reafirmă convingerea că, prin mobilizarea și cooperarea tuturor părților  implicate, acest proiect strategic va fi realizat cu respectarea termenelor stabilite”, a mai informat Transelectrica.

TG1 are o putere de 575,4 MW. După energizare, urmează probe și teste care vor dura cel puțin o lună, potrivit infomațiilor noastre.

La îneputul anului, Mass Group a anunțat că a luat un credit de 500 de milioane de dolari pentru finalizarea centralei pe gaze de la Mintia , de la o bancă de top din Emirate

“Finanțarea va fi utilizată de Mass Group Holding pentru construcția unei centrale electrice pe gaze naturale, cu o capacitate impresionantă de 1,7 GWh, în România, care, la finalizare, este programată să devină cea mai mare de acest tip din Europa. Cu o valoare totală a proiectului estimată la 1,2 miliarde de euro, această facilitate este pregătită să devină un pilon al securității energetice a Europei și un motor important de creștere economică pentru România. Noua centrală electrică, situată în nord-vestul României, va juca un rol esențial în consolidarea infrastructurii energetice a României și a țărilor vecine”, s-a comunicat atunci.

Ahmed Ismael Saleh, președintele Mass Group Holding, a declarat atunci: „Această finanțare de 500 de milioane de dolari din partea Emirates Islamic reprezintă un pas monumental înainte pentru Mass Group Holding și pentru peisajul energetic al Europei. Acest proiect este o dovadă a viziunii noastre pentru un viitor energetic sigur și sustenabil”, a adăugat el.

Compania de stat Transgaz, operatorul sistemului național de transport (SNT) al gazelor naturale, a anunțat la jumătatea lunii noeimbrie finalizarea conductei care va alimenta cu gaze noua centrală de generare de energie electrică de la Mintia. Poate asigura până la 2,5 miliarde de metri cubi pe an, pentru toată capacitatea centralei.

Vechea termocentrală pe cărbune Mintia, oprită între timp, a fost cumpărată, în august 2022, cu 91,23 milioane de euro, fără TVA, de Mass Global Energy Rom, parte a grupului Mass Group Holding, în cadrul unei licitaţii publice. Centrala electrică intrase în procedură de insolvenţă la data de 14 noiembrie 2019 şi în conservare în vara anului 2021, în lipsa investiţiilor necesare pentru a putea respecta reglementările de mediu ale Uniunii Europene.

Investitorul și-a asumat punerea în funcțiune a unei centrale noi pe gaze, cu o capacitate de până la 1.700 MW. Prin această investiție, estimată la 1,4 miliarde de euro, se va produce aproximativ 12.159 GWh de energie electrică pe an, având o durată de viață proiectată de 30 de ani.

Mass Energy Global Rom este controlată de omul de afaceri iordanian Ahmad Ismail Saleh.

Te-ar mai putea interesa și
Nvidia și Apple au promis fiecare câte 25 de milioane de dolari pentru construirea sălii de bal din curtea Casei Albe, un proiect foarte drag președintelui Trump
Nvidia și Apple au promis fiecare câte 25 de milioane de dolari pentru construirea sălii de bal din curtea Casei Albe, ...
Nvidia şi Apple s-au angajat să contribuie fiecare cu 25 de milioane de dolari la construirea noii săli de bal de la Casa Albă, un proiect iniţiat de preşedintele Donald Trump, potrivit......
Volodimir Zelenski cere Uniunii Europene 70 de miliarde de euro pentru susținerea militară a Ucrainei în 2027
Volodimir Zelenski cere Uniunii Europene 70 de miliarde de euro pentru susținerea militară a Ucrainei în 2027
Preşedintele ucrainean Volodimir Zelenski le-a cerut vineri 70 de miliarde de euro în plus aliaţilor săi europeni, la ...
Două petroliere au fost lovite în Golful Persic, în largul coastelor Arabiei Saudite
Două petroliere au fost lovite în Golful Persic, în largul coastelor Arabiei Saudite
Agenţia de Securitate Maritimă Britanică UKMTO a informat sâmbătă că două petroliere au fost lovite vineri în largul ...
Nicușor Dan: România își dorește ca o eventuală aplicare a mecanismului ETS2 să fie cât mai îndepărtată. Dacă nu se ajunge la un acord în privința bugetului UE, vor exista niște măsuri tranzitorii
Nicușor Dan: România își dorește ca o eventuală aplicare a mecanismului ETS2 să fie cât mai îndepărtată. Dacă ...
Preşedintele Nicuşor Dan a declarat vineri, la Bruxelles, că România a solicitat, împreună cu alte state, încă de ...
