Ultima hidrocentrală începută pe timpul lui Ceaușescu, făcută 98%, ar putea să nu mai fie terminată niciodată

08 04. 2026

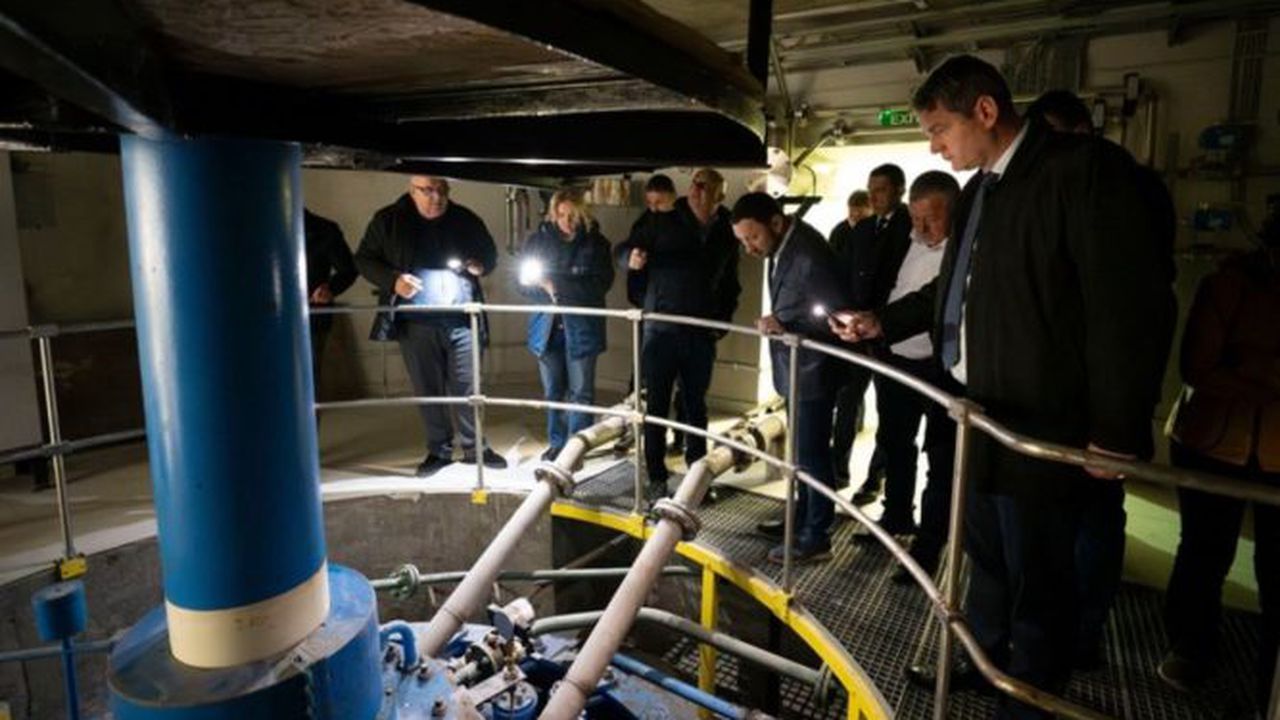

rastolita 24

“AHE Răstolița – proiect constrâns din cauza: soluționării nefavorabile a litigiilor aflate pe rolul  instanțelor de judecată (defrișare și scoatere din fond forestier), Hidroconstrucția SA – antreprenor  general – în insolvență, lipsă proiectant general (ISPH Project Development SA în faliment). Sunt în  derulare lucrări necondiționate de defrișare și scoatere din fond forestier. Până la soluționarea litigiilor  data finalizării proiectului/punerii în funcțiune rămâne incertă”.

Citatul de mai sus este din raportul anual al Hidroelectrica pentru 2025, care urmează să fie supus aprobării acționarilor și este ultima informație venită din partea companiei despre soarta hidrocentralei Răstolița, un proiect început pe vremea comunismului, aproape finalizat, dar oprit.

După cum se vede, Hidroelectrica nu mai avensează vreo dată de finalizare a acestui proiect.

“Acordul de mediu aferent proiectului  AHE Răstolița a fost suspendat prin  hotărâre definitivă a instanței. Ca  urmare a acestei decizii, în perioada  de raportare nu au fost desfășurate activități de implementare a  proiectului. În paralel, acordul de  mediu face obiectul unui litigiu privind  anularea acestuia, aflat pe rolul Tribunalului Cluj”, arată Hidroelectrica în raportul anual pe 2025.

Termenul în procesul prin care Asociația Declic și Asociația Bankwatch România solicită anularea acordului de mediu este 19 mai, la Tribunalul Cluj, mai arată Hidroelectrica.

Hidrocentrală începută acum 35 de ani

Proiectul hidrocentralei cu o capacitate instalată de 35 MW a fost demarat în februarie 1989, fiind ultimul mare obiectiv hidroenergetic aprobat de regimul comunist.

Valoarea investiției în hidrocentrala Răstolița este de 1.451.915.000 lei, sumă care riscă să devină prejudiciu din buzunarele fiecărui român dacă proiectul nu este finalizat”, a spus fostul ministru al Energiei, Sebastian Burduja, în iunie 2025, când Curtea de Apel Cluj-Napoca a decis suspendarea ultimului acord de mediu dat pentru Amenajarea Hidroenergetică Răstolița.

„În perioada 2019–2024, din cauza blocajelor generate prin litigii în serie de 2-3 asociații de mediu (între care Declic și Bankwatch), Hidroelectrica a pierdut anual 317.140 MWh/an energie neprodusă. Valoarea totală a acestei pierderi se ridică la aproximativ 190 milioane euro pentru Hidroelectrica și 253 milioane euro pentru statul român, care a trebuit să compenseze prin importuri scumpe de energie. În total, pierderea totalizează 443 milioane euro”, spune atunci Burduja.

ONG-urile de mediu sunt, desigur, de altă părere

„Instanța a fost din nou de partea naturii și a decis că protejarea mediului este mai presus de presiunile transpartinice. Nu putem sacrifica natura la infinit. AHE Răstolița propune un schimb neprofitabil – 10 râuri sacrificate pentru nici 0,1% contribuție la producția de electricitate. Toate acestea, în baza unei autorizații de construire care nu mai este valabilă de decenii întregi”, a declarat Viviana Stoica, Coordonator Campanie Hidroenergie pentru Bankwatch România toamna trecută, când instanța a aprobat cererea pentru stoparea temporară a lucrărilor la hidrocentrala Răstolița, până la soluționarea definitivă a dosarului.

“Este deja a treia decizie judecătorească care arată că hidrocentrala de la Răstolița poate avansa doar prin încălcarea legilor, subminând interesele cetățenilor României”, a completat și Roxana Pencea Brădățan, coordonatoare de campanii Declic.

Centrala ar fi trebuit să fie operațională în noiembrie 2025. Dacă va fi vreodată terminat și pus în funcțiune, obiectivul va avea o putere instalată de 35,2 MW și o producție medie de 46,3 GWh/an, într-o primă fază, urmând ca în etapa finală să urce la 117,5 GWh/an.
