VIDEO Autostrada A1 Lugoj – Deva: Lucrările la secțiunea „tunelurilor urșilor” au ajuns la stadiul de 56%

21 03. 2026
a1 tuneluri umb1

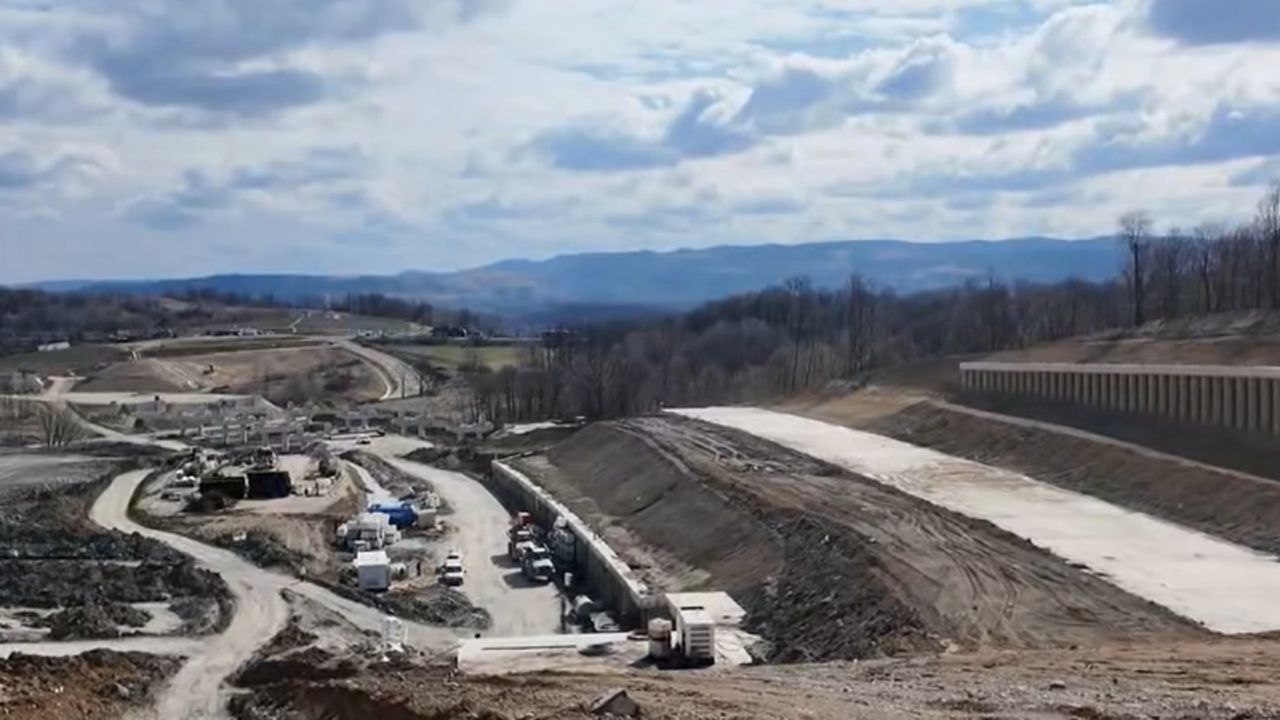

Potrivit lui Pistol, asocierea de constructori români și bosniaci (UMB Spedition – EuroAsfalt) este mobilizată în șantier cu 330 de muncitori și 85 de utilaje.

Tunelul 1:
– s-au finalizat excavațiile și lucrările de torcretare în ambele galerii (galeria de pe calea 2 are o lungime de 415 m și galeria de pe calea 1 are o lungime de 367,5 m),
– fundațiile boltei întoarse au fost finalizate la ambele galerii,
– în galeria de pe calea 2 a fost deja montată hidroizolația pe o lungime de 340 m, iar în galeria de pe calea 1, a fost montata hidroizolația pe o lungime de 324 m.

În momentul de față se poate traversa cu mașina galeria de pe sensul Nădlac – Sibiu (calea 2), mai spune șeful CNAIR.

Tunelul 2:
– la galeria de pe calea 2 (în lungime de 1985 m) s-au excavat 930 m.
– la galeria de pe calea 1 (în lungime totală de 1825 m) au fost excavați 1.144 m.

„Pentru creșterea ritmului lucrărilor de excavație la Tunelul 2, constructorii vor deschide un nou acces în galeria de pe sensul Sibiu -Nădlac (calea 1) și vor lucra din 8 puncte”, precizează Pistol.

Acesta mai spune că a fost finalizată platforma pe care se va amplasa fabrica de grinzi care vor fi montate pe poduri și viaducte.

Contractul în valoare de 1,82 miliarde lei (fără TVA) este finanțat prin PNRR și trebuie finalizat anul acesta, mai spune Pistol.

Primul tunel UMB, pe Autostrada A1 Lugoj – Deva

La finalul lunii noiembrie 2025, stadiul fizic pe întregul șantier (9,13 km) era de 44%,  potrivit ministrului Transporturilor Ciprian Șerban.

Secretarul de stat în Transporturi Irinel Ionel Scrioșteanu estima la rândul său că anul acesta se va putea circula prin Tunelul Margina (Lot Margina-Holdea, Autostrada Lugoj-Deva A1) (foarte greu, dar nu imposibil) completând astfel autostrada de la Sibiu până la granița de vest.

În momentul în care secțiunea Margina – Holdea va fi deschisă, se va putea circula neîntrerupt pe autostradă, de la Boița la Nădlac, pe o distanță de peste 360 km.
