Autostrada Unirii A8: A fost respinsă contestația Strabag pentru tronsonul Tg Frumos – Lețcani

Consiliul Național pentru Soluționarea Contestațiilor (CNSC) a respins, astăzi, pe fond, contestația Strabag S.R.L. la contractul pentru proiectarea și execuția tronsonului 2 Târgu Frumos - Lețcani al Autostrăzii Unirii A8, informează luni Compania Națională de Investiții Rutiere (CNIR).
Anemona Andone - lun, 19 mai 2025, 16:56
Autostrada Unirii A8: A fost respinsă contestația Strabag pentru tronsonul Tg Frumos - Lețcani

În contestația depusă la acest contract de 5,5 miliarde lei, operatorul economic a solicitat prelungirea termenului de depunere a ofertelor și măsuri de remediere pentru anumite răspunsuri CNIR la solicitările de clarificare, explică reprezentanții CNIR.

Potrivit lor, după primirea deciziei CNSC, care urmează să fie transmisă către Agenția Națională pentru Achiziții Publice, CNIR va stabili și anunța noul termen de depunere a ofertelor pentru acest tronson cu o lungime de 28,6 km.

Contractul pentru construirea tronsonului 2 al Autostrăzii A8 Moțca – Iași – Ungheni a fost publicat în februarie în Sistemul Electronic de Achiziții Publice (SEAP).

Durata de realizare a întregului tronson 2 Târgu Frumos – Lețcani (28,6 km) al A8 este de 46 de luni (10 pentru proiectare și 36 de luni pentru execuție).

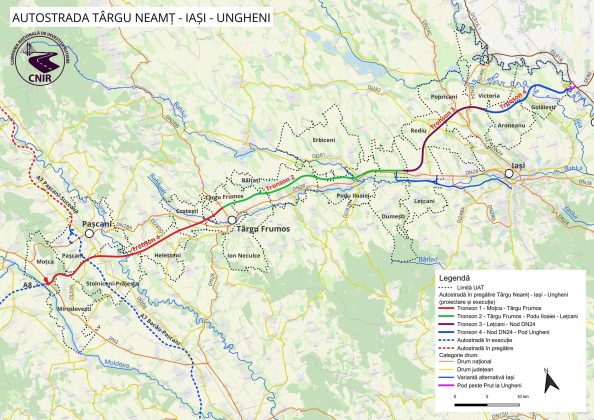

a8

• 𝟑𝟑 𝐝𝐞 𝐩𝐨𝐝𝐮𝐫𝐢 𝐬̦𝐢 𝐩𝐚𝐬𝐚𝐣𝐞 (cu o lungime totală de 7,8 kilometri/cel mai lung pasaj de 1130 de metri peste râul Bahlui).

• 𝟐 𝐭𝐮𝐧𝐞𝐥𝐞
• 3 noduri (Nod Podu Iloaiei, Nod Lețcani, Nod la Drumul de Legătură cu DN 28).

Pentru a asigura finalizarea în cel mult 14 luni a segmentului de autostradă care va funcționa ca o 𝐜𝐞𝐧𝐭𝐮𝐫𝐚̆ 𝐚 𝐥𝐨𝐜𝐚𝐥𝐢𝐭𝐚̆𝐭̦𝐢𝐢 𝐏𝐨𝐝𝐮 𝐈𝐥𝐨𝐚𝐢𝐞𝐢, CNIR a prevăzut acordarea punctajului suplimentar constructorului care își asumă și prioritizează acest segment cu o lungime de 4 kilometri.

În cadrul contractului vor mai fi executate, inclusiv :
-Drum de Legătură cu 2 benzi cu DN 28 D în lungime de 5,23 km.
-Drum de Legătură cu 4 benzi cu DN 28 în lungime de 7,6 km.

Te-ar mai putea interesa și
Hidroelectrica se face și ea “băiat deștept”. Ce și-a trecut în bugetul pe acest an
Hidroelectrica se face și ea “băiat deștept”. Ce și-a trecut în bugetul pe acest an
Hidroelectrica, cel mai mare producător de energie electrică din România și cel mai mare furnuizor concurențial, și-a bugetat în acest an și niște venituri, e drept că foarte mici încă,......
McDonald’s, afaceri și profit record în România, cu sute de mii de clienți în fiecare zi. Planuri mari de extindere
McDonald’s, afaceri și profit record în România, cu sute de mii de clienți în fiecare zi. Planuri mari de extindere
Premier Restaurants, compania care operează restaurantele McDonald's pe plan local, a avut afaceri și profit record în ...
BMW a prezentat o nouă interpretare pentru Seria 7: Exterior „monolitic”, interior futurist, autonomie electrică majorată
BMW a prezentat o nouă interpretare pentru Seria 7: Exterior „monolitic”, interior futurist, autonomie electrică majorată
BMW Seria 7 trece din nou printr-o transformare care implică mici artificii de design menite să dea forță exteriorului, ...
China vrea ca viitorul secretar general al ONU să fie dedicat multilateralismului și nu aliniat unei singure superputeri, cu aluzie la SUA
China vrea ca viitorul secretar general al ONU să fie dedicat multilateralismului și nu aliniat unei singure superputeri, ...
China a declarat vineri că viitorul secretar general al Naţiunilor Unite trebuie să fie "ferm angajat multilateralismului" ...
