Calea ferată Iași – Tecuci. A fost semnat cu TPF Inginerie contractul pentru studiul de fezabilitate necesar electrificării

Studiul de fezabilitate pentru electrificarea liniei de cale ferată Iași - Tecuci (170 km) va fi elaborat de către firma TPF Inginerie. Contractul, în valoare de 29 de milioane de lei, va aveea o durată de 28 de luni, anunță joi CFR Infrastructură Iași.
Ion Dobreanu - J, 23 iul. 2026, 18:19
Calea ferată Iași - Tecuci. A fost semnat cu TPF Inginerie contractul pentru studiul de fezabilitate necesar electrificării

Redăm mai jos anunțul CFR Infrastructură Iași privind noul proiect de electrificare:

cale

„Pas important pentru electrificarea căii ferate Iași-Tecuci: Semnare contract pentru elaborarea Studiului de Fezabilitate!

🛤 Recent, S.R.C.F. Iași a semnat contractul de studiu de fezabilitate privind „Electrificare LINIA 600 Tecuci Nord – Bârlad – Vaslui – Iași (Nicolina)”. Studiul de fezabilitate aferent electrificării magistralei M600 a fost atribuit către S.C. TPF INGINERIE S.R.L. pentru suma de 29.000.000 lei.

Proiectantul contractat pentru această investiție va trebui să realizeze următoarele activități:
➡ 1. Elaborarea a minimum două scenarii/opțiuni tehnico-economice, recomandând justificat și documentat scenariul/opțiunea tehnico-economică optimă pentru realizarea obiectivului de investiție;
➡ 2. Elaborarea Studiului de Fezabilitate conform HG 907/2016;
➡ 3. Elaborarea documentației necesare pentru exproprierea imobilelor aferente obiectivului de investiții;
➡ 4. Elaborarea documentației de atribuire pentru achiziția contractului de consultanță și execuție aferente proiectului;
➡ 5. Elaborarea documentației de atribuire pentru achiziția contractului de consultanță și supervizare a proiectării și execuției lucrărilor;
➡ 6. Documentație privind cererea de finanțare, Cererea de finanțare elaborate cu respectarea cerințelor și formatului informațiilor necesare finanțării prin Fondul de Modernizare;
➡ 7. Documentația de expropriere, inclusiv intabularea și extrase de carte funciară.

⏳Durata estimată a contractului este de 28 de luni, astfel:

▶️1. 15 luni pentru elaborarea serviciilor din care:
✔️ a) 10 luni – durata efectivă de elaborare a livrabilelor
✔️b) 5 luni – activități de verificare și aprobare documente/livrabile de către Entitatea Contractantă

▶️2. 13 luni pentru finalizarea procedurii de expropriere din care:
✔️a) 12 luni necesare pentru finalizare procedurii de expropriere
✔️b) 1 lună pentru verificarea și aprobarea la Beneficiar a Raportului privind finalizarea procedurilor de expropriere

În urma investiției preconizate, se anticipează următoarele beneficii:
➡ Creșterea vitezei medii de circulație a trenurilor;
➡ Creșterea atractivității transportului feroviar pe secțiile de circulație vizate;
➡ Reducerea efectelor negative asupra mediului prin eliminarea gazelor cu efect de seră și a substanțelor poluante generate de tracțiunea diesel, contribuind astfel la țintele României de reducere a amprentei de carbon;
➡ Creșterea volumului de transport pe calea ferată;
➡ Creșterea veniturilor CFR din taxa de utilizare a infrastructurii;
➡ Creșterea competitivității economice a sectorului feroviar prin reducerea costurilor cu energia suportate de administratorul infrastructurii și operatorii de transport feroviar;
➡ Scăderea consumului de energie echivalent (diesel-electric), cu o pondere mai mare pe rutele cu declivitate medie și mare (peste 10‰);
➡ Creșterea capacității secțiilor de circulație datorită creșterii tonajelor transportate cu tracțiune electrică, dar și datorită accelărilor și decelerărilor rapide specifice tracțiunii electrice;
➡ Posibilitatea utilizării materialului rulant nou achiziționat prin fonduri europene nerambursabile;
➡ Reducerea costurilor de exploatare în domeniul conducerii traficului;
➡ Îmbunătățirea considerabilă a condițiilor de siguranță a traficului feroviar;
➡ Asigurarea unor conexiuni mai rapide cu alte rute feroviare din zonă.

ℹ Prin implementarea acestor investiții, rețeaua feroviară din regiunea moldavă va beneficia de o creștere semnificativă a gradului de electrificare, cu efecte pozitive asupra volumului de transport și a competitivității economice inter-regionale.

🗺️ Zona de desfășurare a lucrărilor: Iași, Vaslui, Galați.

📋 Sursa de finanțare: Programul Transport 2021-2027 – Fondul de Modernizare.

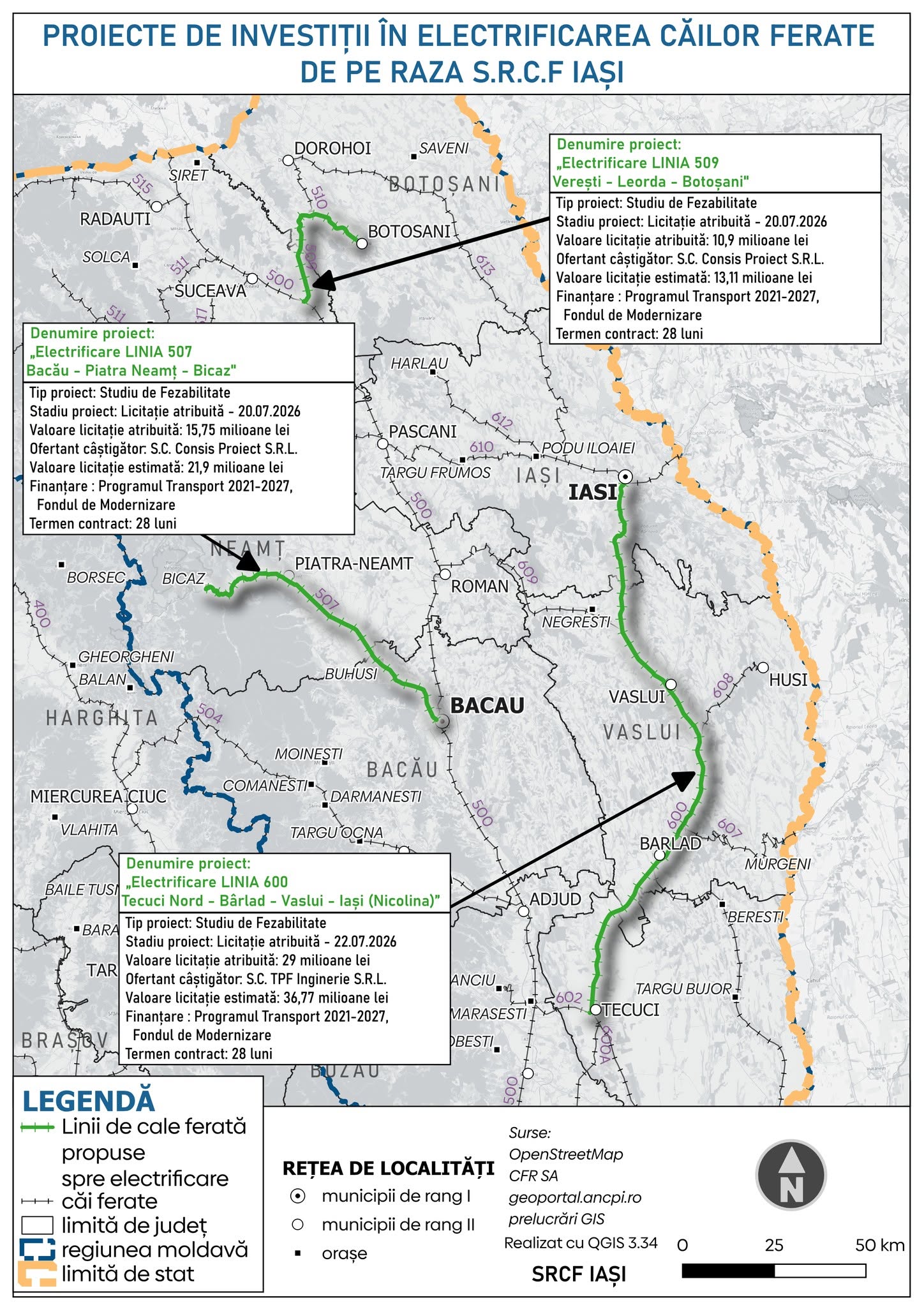

🗺️ Hartă: Prelucrare cartografică SRCF Iași”

Te-ar mai putea interesa și
Nazare, despre indexarea pensiilor din 2027: Trebuie să fie „prudentă”. Când va fi luată o decizie
Nazare, despre indexarea pensiilor din 2027: Trebuie să fie „prudentă”. Când va fi luată o decizie
Ministrul Finanțelor, Alexandru Nazare, a declarat duminică seara că își dorește o indexare a pensiilor la începutul anului 2027, însă decizia privind majorarea va fi luată după ce vor fi......
„Avem nevoie de sustenabilitate”. Ce spune ministrul Finanțelor despre noi taxe și impozite din 2027
„Avem nevoie de sustenabilitate”. Ce spune ministrul Finanțelor despre noi taxe și impozite din 2027
Ministrul Finanțelor, Alexandru Nazare, a declarat duminică seara, la Digi24, că nu își dorește introducerea unor noi ...
Nazare: România este deja aproape de jumătatea drumului de la un deficit de 9,3% din PIB către obiectivul de 3%, însă această evoluţie pozitivă nu trebuie să creeze un fals sentiment de siguranţă
Nazare: România este deja aproape de jumătatea drumului de la un deficit de 9,3% din PIB către obiectivul de 3%, însă ...
Ministrul Finanţelor, Alexandru Nazare, transmite că România este deja aproape de jumătatea drumului de la un deficit ...
Iliana Iotova, preşedinta în exerciţiu a Bulgariei, a câştigat primul tur al alegerilor, dar va fi nevoie şi de turul al doilea (sondaje)
Iliana Iotova, preşedinta în exerciţiu a Bulgariei, a câştigat primul tur al alegerilor, dar va fi nevoie şi de turul ...
Preşedinta în exerciţiu a Bulgariei, Iliana Iotova, a câştigat primul tur al alegerilor prezidenţiale de duminică; ...
