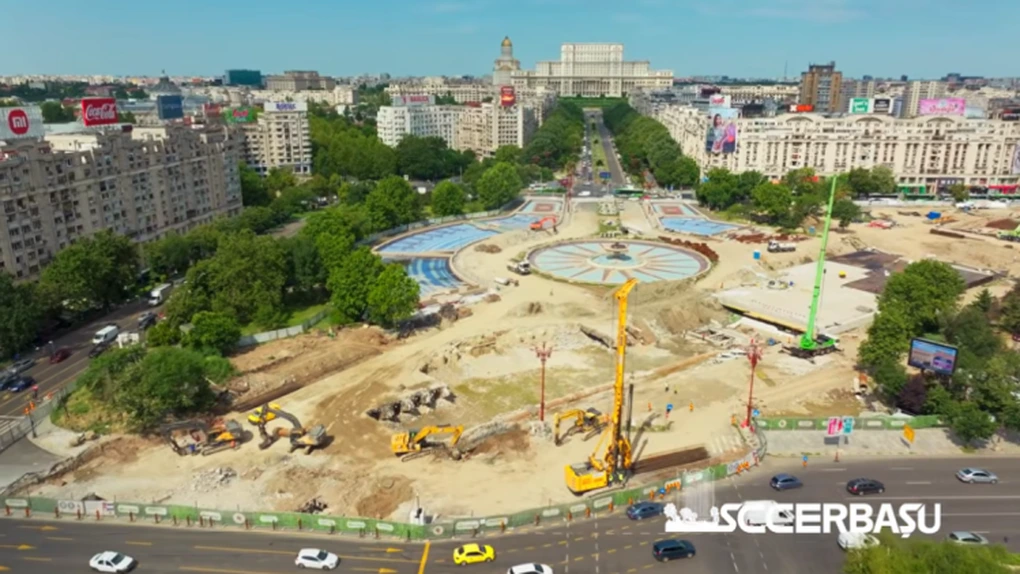

VIDEO Planșeul Unirii. A fost demolată 95% din structura veche – constructor

Construcții Erbașu prezintă joi imagini cu lucrările de înlocuire a Planșeului Unirii, unde structura veche a fost demolată în proporție de 95%
Anemona Andone - J, 23 iul. 2026, 17:54
VIDEO Planșeul Unirii. A fost demolată 95% din structura veche - constructor

Redăm mai joi anunțul constructorului cu privire la cel mai mare șantier din centrul Capitalei:

„Unele construcții definesc orizontul unui oraș. Altele îi susțin fundația.

Planșeul Unirii este unul dintre cele mai complexe proiecte pe care le construim astăzi. O lucrare care cere nu doar resurse și experiență, ci și capacitatea de a construi în inima Capitalei, fără ca orașul să își încetinească ritmul.

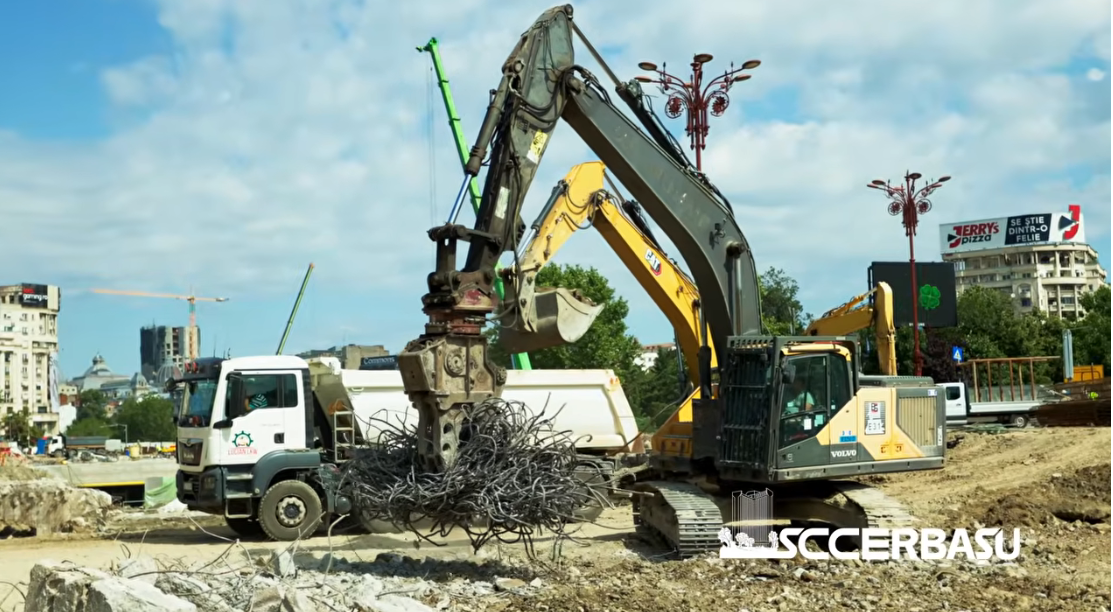

Continuăm lucrările conform graficului de execuție. Am ajuns la 95% din demolarea vechiului planșeu, 97% dintre piloții de fundare sunt executați, iar noua structură este realizată în proporție de peste 65%. Acest progres va permite și redeschiderea unui nou tronson de drum, pe direcția Splaiul Independenței către Bulevardul Corneliu Coposu.

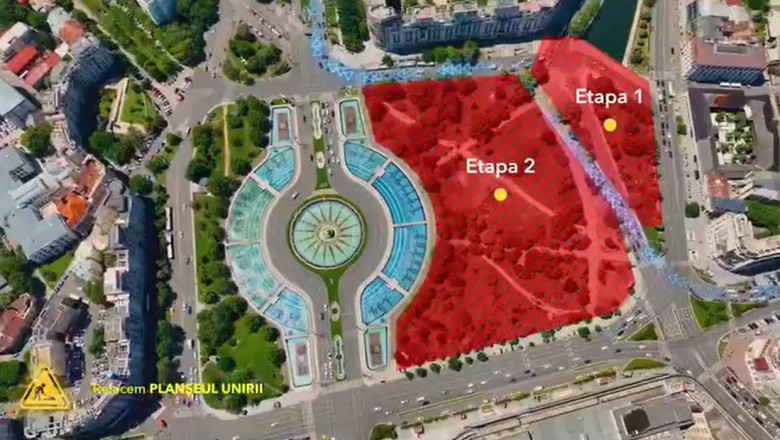

planseu

Proiectul este realizat de echipa formată din Construcții Erbașu, Bog’Art și Concrete & Design Solutions, în cadrul investiției derulate de Primăria Sectorului 4 și finanțate prin Programul Național de Investiții „Anghel Saligny”

Mulțumim tuturor celor implicați pentru profesionalismul și dedicarea care stau la baza acestui progres.

Construim pentru viitor.
În România.”

În mai 2026, primarul Sectorului 4, Daniel Băluță, anunța că se încheiase prima etapă de refacere a Planșeului Unirii, din zona Hanul lui Manuc.

planseu

„Lucrările au ajuns la peste 60% din total. Avem un avans de patru luni față de termen. Aici, în zona în care ne aflăm, a fost construită o nouă placă de beton, dublu de groasă față de ce cea veche. Are aproximativ 1,4 metri grosime și proiectată să reziste cel puțin 100 de ani”, declara Băluță.

Acesta mai spunea că și celelalte etape ale proiectului erau în desfășurare și se aflau peste graficul inițial.

„În această vară, când traficul va fi unul mai redus, vom intra și în etapa a 4-a a planșeului, ultima, cea aflată lângă Pasajul rutier Unirii. Dacă totul merge așa cum ne-am planificat, întregul planșeu va fi gata până la sfârșitul acestui an”, continua primarul Sectorului 4.

Planșeul Unirii, vechi de 100 de ani, cel mai amplu proiect finanțat prin programul Anghel Saligny

În iulie 2023, Primăria Sectorului 4 a primit o singură ofertă la licitația pentru planșeul peste râul Dâmbovița din Piața Unirii, respectiv de la asocierea Construcții Erbașu (leader) – Concrete & Design Solution – Bog’Art.

Contractul cu această asociere pentru reabilitarea Planșeului Unirii a fost semnat în ianuarie 2024, pentru suma de 867,75 milioane de lei, fără TVA, conform datelor din SEAP.
