FOTO Prelungirea Ghencea: Continuă lucrările pentru linia de tramvai – PMB
:format(jpg):quality(80)/https://www.economica.net/wp-content/uploads/2026/04/prelungirea-5.png)

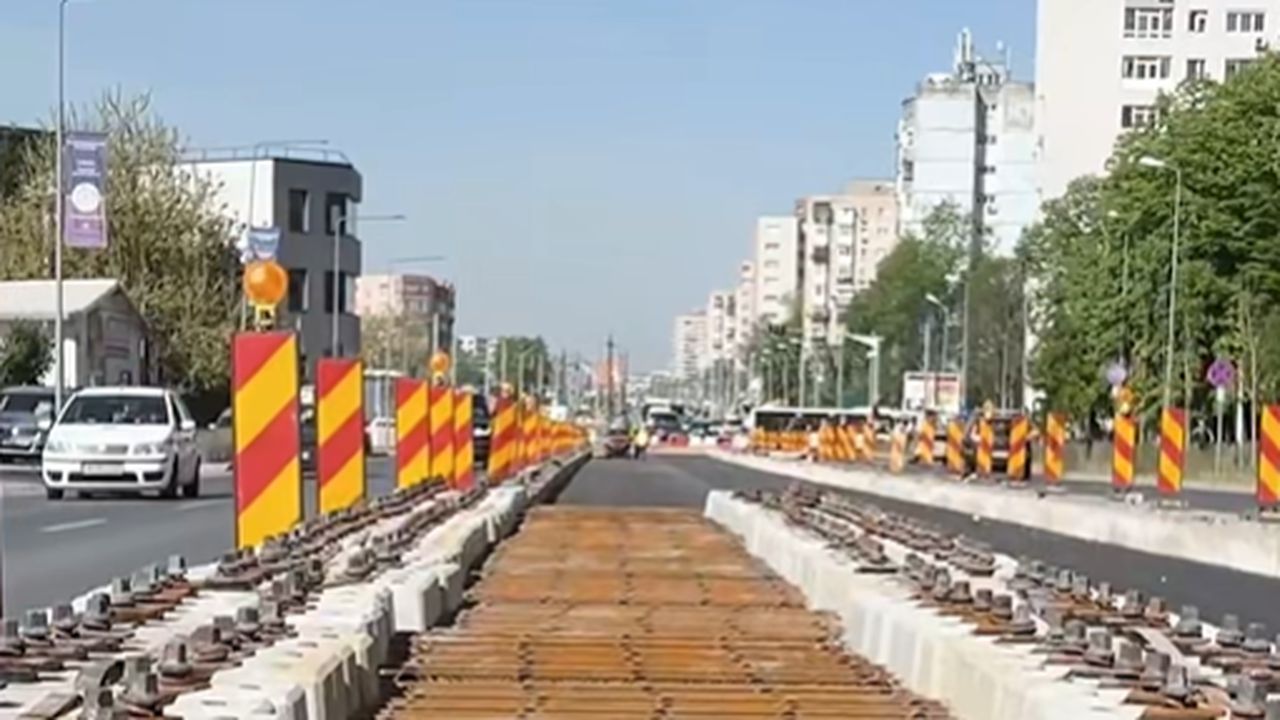

FOTO: Prelungirea Ghencea (surse: PMB, Initiativa din Prelungirea Ghencea)
Redăm mai jos postarea celor de la Asociația Prelungirea Ghencea:
„Dragi vecini, cu întârziere, iată și monitorizarea lucrărilor de lărgire pe luna aprilie. Mulțumim vecinelor și vecinilor care ne-au trimis din nou poze și noutăți din teren.
* Tronsoanele PMB:
Din observațiile de la fața locului putem spune că se lucrează la spațiul pentru tramvai pe Tronsonul 2 (Brașov- Râul Doamnei), unde au avansat destul de mult, s-a turnat asfalt și au fost aduse componente pentru susținerea căii de rulare. Se lucrează la relocarea rețelelor de utilități pe Tronsonul 3 (Râul Doamnei – Valea Oltului) și la rețeaua electrica pentru tramvai pe Tronsonul 4 (Valea Oltului – Mărăcineni).
Din păcate, pe Tronsonul 1 (Capăt 41 Ghencea – Brașov) nu a fost remediată pista de biciclete în dreptul Premier Palace/ Home & Design Mall acolo unde bicicliștii sunt nevoiți să ia în roți o bordură înaltă de 7 cm ca să urce de pe carosabil pe pistă.
Nu a fost trasată noua trecere de pietoni din dreptul clădirii Tamilia deci în continuare pietonii trebuie să stea de 3 ori la semafor ca să traverseze pe trotuarul de vizavi. Un vecin ne-a semnalat că noii stâlpi de iluminat au șuruburile de fixare lăsate la vedere, sperăm totuși că nu rămân așa.
Pe tot șantierul curățenia nu prea se face, trotuarele și pista de biciclete sunt pline de pământ iar trecerile de pietoni sunt aproape șterse pe Tronsoanele 4 și 5.
Totuși, între timp am văzut că primarul general Ciprian Ciucu propune alocarea unei sume consistente în Bugetul local pe 2026 pentru lucrările de lărgire (84,4 mil. lei) și pentru tramvai (44,3 mil. lei), ceea ce este foarte bine.
Sperăm ca toți consilierii generali să voteze acest buget: https://spotmedia.ro/…/proiectul-de-buget-al-pmb-pariul…
Iar primarul interimar al Sectorului 6 Paul Moldovan a anunțat deja că primăria de sector va sprijini cu 20 milioane de lei continuarea lucrărilor anul acesta, speram de asemenea ca toți consilierii locali să voteze pentru.
* Tronsonul CNAIR (str. Mărăcineni – Pasaj Domnești):
CNAIR, Compania Nationala de Administrare a Infrastructurii Rutiere condusa de directorul general Cristian Pistol, continuă să răspundă la cererile de acces la informații publice și conform răspunsului primit în 30 martie pe Tronsonul 5 stadiul fizic de realizare în procente este acesta:
– relocare rețele apă – canalizare: 99% (față de 95% în februarie);
– relocare rețea gaze: 85% (față de 75% în februarie);
– relocare rețele electrice: 95% (față de 40% în februarie);
– relocare rețele telecomunicații: 73% (față de 45% în februarie).
Deși CNAIR susține că permanent constructorul curăță zona șantierului și asigură spațiu pentru pietoni, vedem cu toții că nu este așa, pe acest tronson pietonii circulă foarte greu și este mult praf în aer.
Termenele actualizate anunțate acum de CNAIR sunt întârziate față de cele comunicate în februarie: finalizarea relocării utilităților 07.05.2026 (față de precedentul termen 28.02.2026) și finalizarea tuturor lucrărilor 31.08.2026 (față de precedentul termen 17.07.2026).
Să sperăm că se aliniază planetele și că lucrările pe toate tronsoanele vor continua într-un ritm mai susținut.”
