Cale ferată România – Ucraina: A fost emisă autorizația de construire pentru electrificarea liniei Dărmăneşti – Vicșani – Frontieră

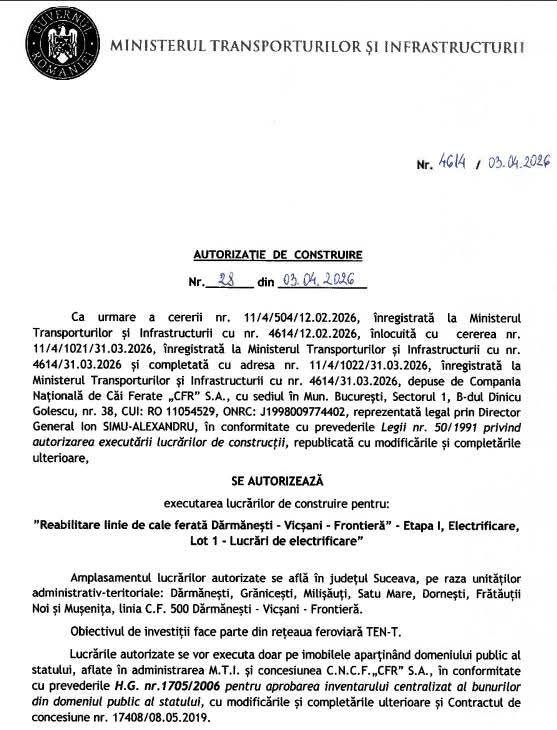

Ministerul Transporturilor a emis Autorizația de Construire nr. 28/03.04.2026 pentru obiectivul „Reabilitare linie de cale ferată Dărmănești – Vicșani – Frontieră – Etapa I, Electrificare, Lot 1 – Lucrări de electrificare", anunță CFR Infrastructură Iași.
Ion Dobreanu - mar, 07 apr. 2026, 16:36

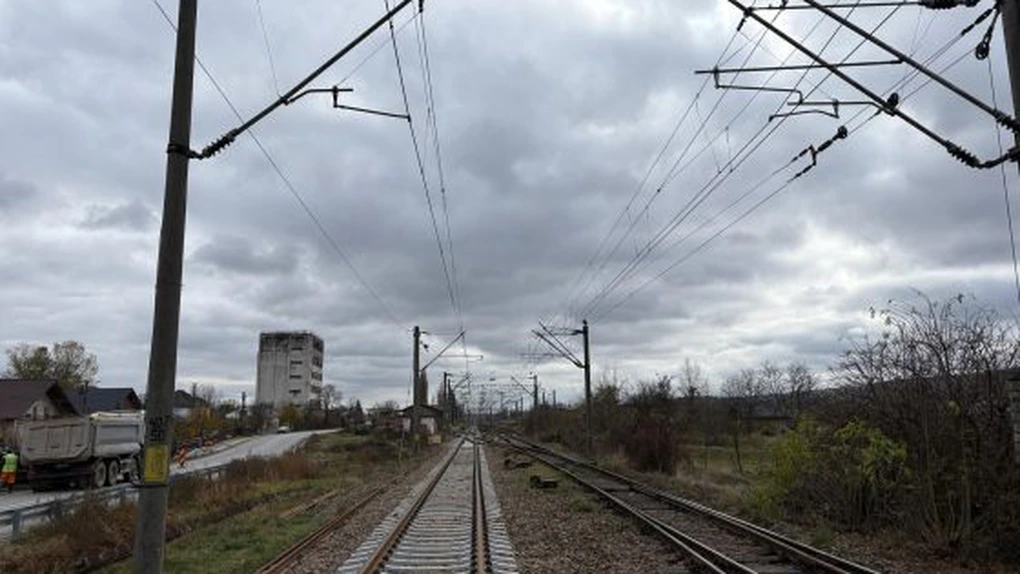

Cale ferată România - Ucraina: A fost emisă autorizația de construire pentru electrificarea liniei Dărmăneşti - Vicșani - Frontieră

Investiția în electrificarea și reabilitarea căii ferate M500 Dărmănești – Vicșani – Frontieră Ucraina este împărțită în două etape.

În etapa 1, sunt vizate electrificarea liniei între cap Y Dărmănești și cap Y Vicșani (lot 1) și lucrări de reabilitare a podului peste râul Suceava din stația Dornești (lot 2).

Ulterior, în etapa 2, vor fi executate lucrările de reabilitare a liniei de cale ferată Dărmănești – Vicșani – Frontieră.

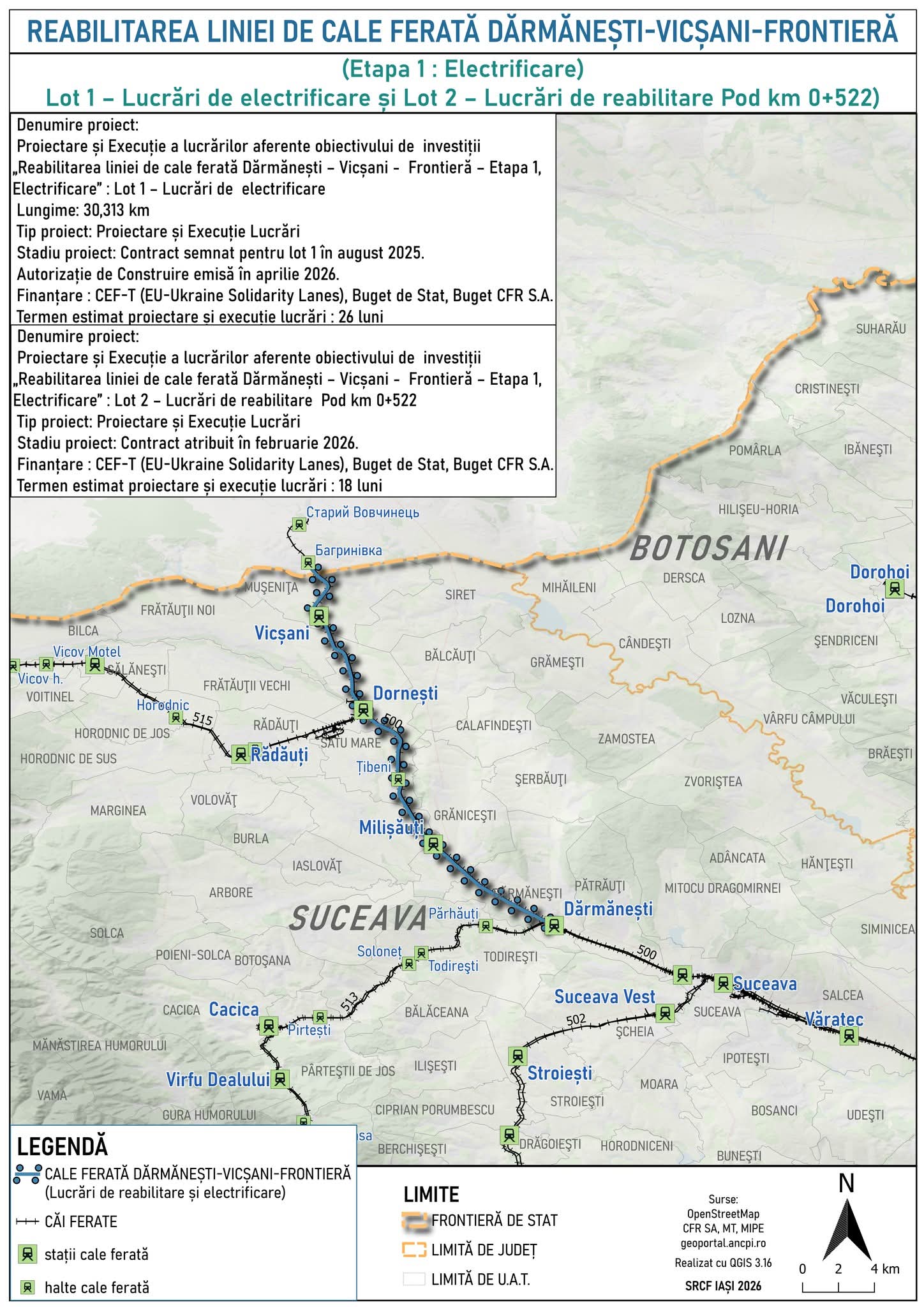

cale

Etapa 1

ℹ Pentru lot 1 (electrificarea liniei între cap Y Dărmănești și cap Y Vicșani) avem contract de proiectare și execuție semnat din august 2025 cu Asocierea RailEC (Alstom Transport S.A. – lider, și A&S Turism Construct S.R.L.), valoarea contractului fiind de ~117 milioane de lei, cu finanțare prin Mecanismul de Interconectare Europeană (CEF).

Pentru lotul 2 (lucrările de reabilitare a podului peste râul Suceava), recent a fost atribuit contractul asocierii formate din EUROPAN PROD S.A. – lider de asociere, CONFER GROUP S.R.L. și PRO AMI’S CONSULTING S.R.L.



ℹ Obiectivele principale ale lotului 1 sunt:

➡️ lucrări de electrificare a liniei de cale normală pe o lungime de 30,313 km, între cap Y Dărmănești (km 458+179) – cap Y Vicșani (km 488+492);

➡️ lucrări la suprastructura liniei c.f.;

➡️ lucrări pentru instalațiile de semnalizare;

➡️ relocare / subtraversare utilități care interferează cu proiectul de electrificare.

cale ferata

ℹ Obiectivele principale ale lotului 2 sunt:

➡️ consolidarea elementelor infrastructurii existente;

➡️ înlocuirea suprastructurii existente cu suprastructură nouă cu grinzi metalice sudate;

➡️ suprastructura de cale ferată pe pod va fi nouă de linie încălecată tip 65;

➡️ înlocuirea parapetului pietonal și a platelajului metalic de pe trotuare și de pe traverse, între contrașine;

➡️ cămășuirea elevației tuturor elementelor infrastructurii;

➡️ refacerea drenurilor din spatele culeelor;

➡️ adaptarea racordărilor culeelor cu terasamentele;

➡️ repararea sferturilor de con, a scărilor de acces din spatele culeelor și amenajarea parapetului de siguranță pe zidurile întoarse ale culeelor.



Durata de execuție, conform Autorizației de Construire, pentru lucrările de electrificare (lot 1) este de 18 luni. Se estimează că lucrările de electrificare să fie finalizate în cursul anului 2027, în funcție de data demarării efective a execuției, mai spun cei de la CFR Infrastructură Iași.

Pe 26 august 2025 a fost semnat, cu asocierea formată din Alstom Transport S.A. și S.C. A&S TURISM CONSTRUCT S.R.L. (denumită „Asocierea RailEC”, lider al asocierii fiind declarat Alstom Transport S.A.), contractul de proiectare și execuție a lucrărilor aferente obiectivului de investiții „Reabilitarea liniei de cale ferată Dărmănești – Vicșani – Frontieră” – Etapa 1, Electrificare, Lot 1 – Lucrări de electrificare.

Durata contractului este de 26 de luni, din care: proiectare opt luni și execuție lucrări 18 luni, potrivit CFR Infrastructură.

Te-ar mai putea interesa și
Revoluţie în Cuba. Guvernul a prezentat măsurile prevăzute în reformele economice ample ce vizează mediul de stat şi privat
Revoluţie în Cuba. Guvernul a prezentat măsurile prevăzute în reformele economice ample ce vizează mediul de stat şi ...
Guvernul cubanez a prezentat miercuri pe larg măsurile referitoare la modelul de gestionare a actorilor economici de stat şi privaţi incluse în pachetul de 176 de reforme economice şi sociale......
Reţele Electrice – licitaţie de până la 387 milioane de lei pentru lucrări la instalaţiile de înaltă tensiune
Reţele Electrice – licitaţie de până la 387 milioane de lei pentru lucrări la instalaţiile de înaltă tensiune
Reţele Electrice România a lansat pe platforma electronică de achiziţii publice SEAP o licitaţie cu o valoare maximă ...
Coadă uriașă la un magazin Lidl din România. Ce se întâmplă
Coadă uriașă la un magazin Lidl din România. Ce se întâmplă
Magazinul Lidl deschis temporar în Costinești, începând cu 8 iulie, pentru a deservi localnicii, turiștii și mai ales ...
ING Bank și Dedeman aduc RoPay în experiența de cumpărături online
ING Bank și Dedeman aduc RoPay în experiența de cumpărături online
ING Bank România și Dedeman fac un nou pas în digitalizarea plăților, prin integrarea RoPay în platforma de comerț ...
