Redăm mai jos mesajul PMB cu privire la lucrările de la cele trei depouri:
Nu sunt așa vizibile, nu încurcă traficul, dar sunt dinamice și avansează rapid.
Vorbim despre șantierele de la depourile Bujoreni, Berceni și Bucureștii Noi, unde amenajăm 122 de stații de încărcare pentru autobuzele electrice.
Tot aici, refacem platformele de garare.
Vom avea:
✔️ 55 de stații de încărcare la Depoul Berceni;
✔️ 52 la Depoul Bujoreni;
✔️ 15 la Depoul Bucureștii Noi.Iată situația de la fiecare #șantier în parte!
📌 #DepoulBerceni

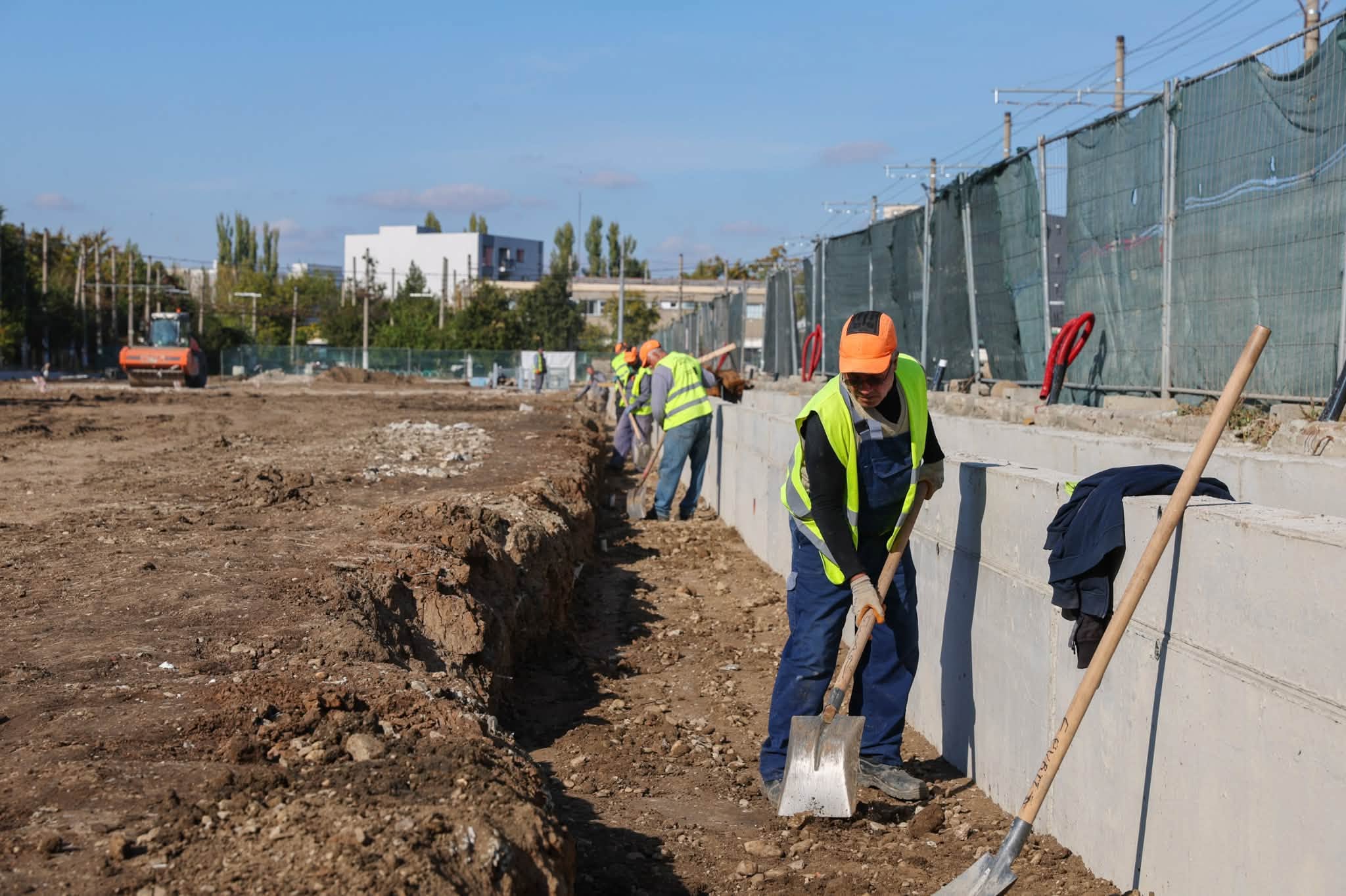

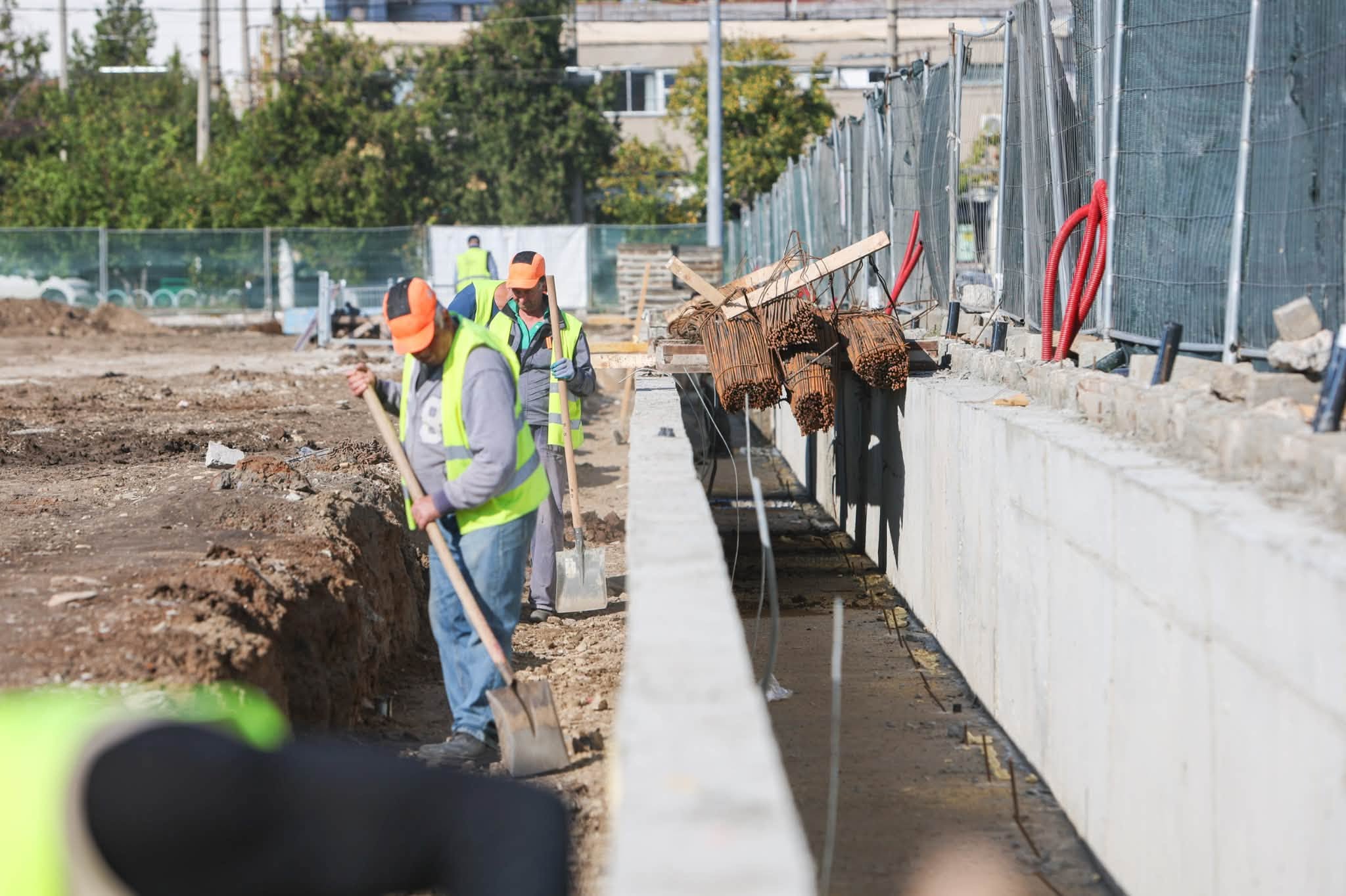

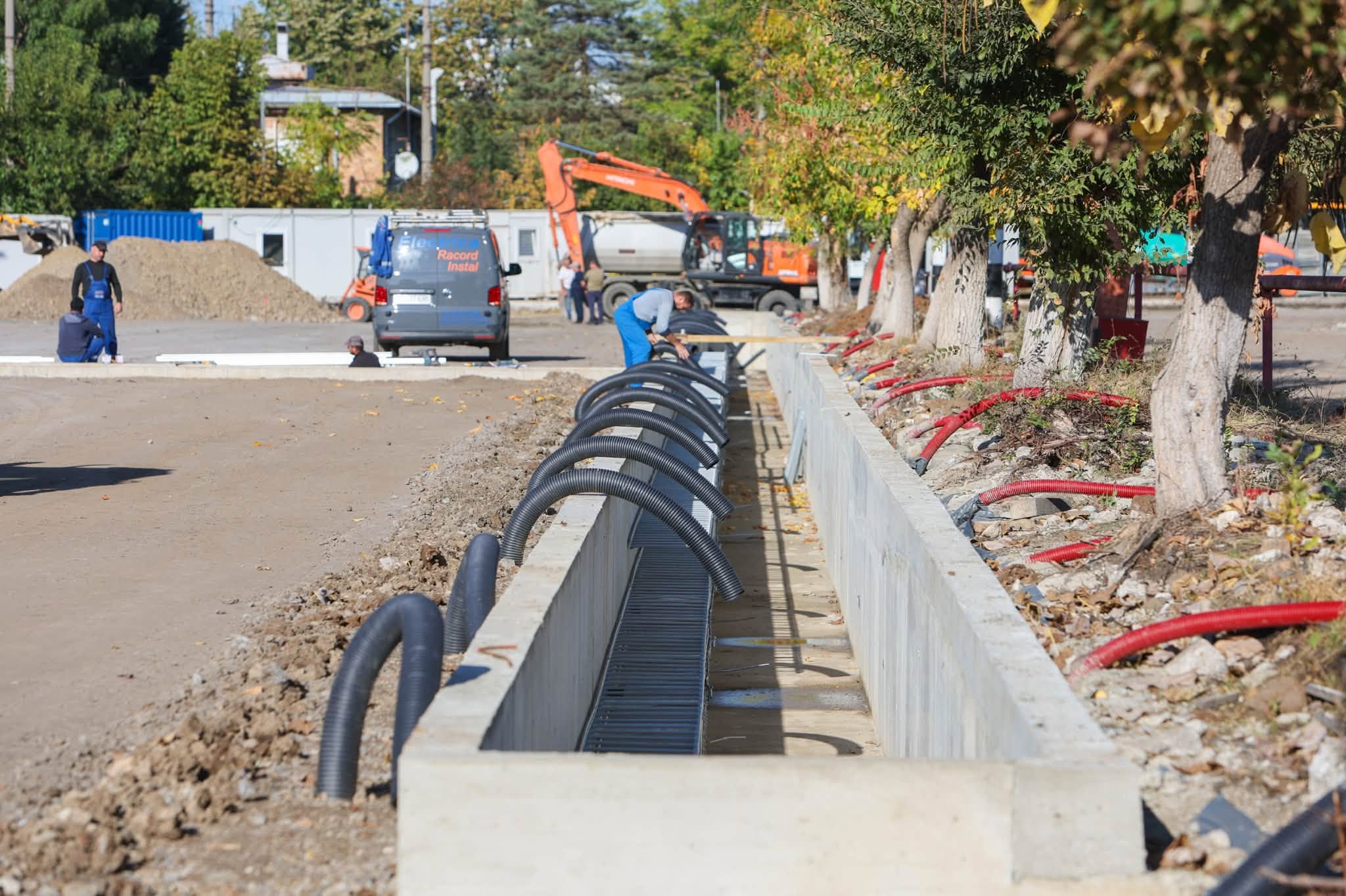

Muncitorii au săpat un canivou cu trei laturi, lung de 340 de metri liniari. Au finalizat cofrarea și armarea lui, au turnat betonul. Acum, montează rasteluri pentru cablurile electrice.

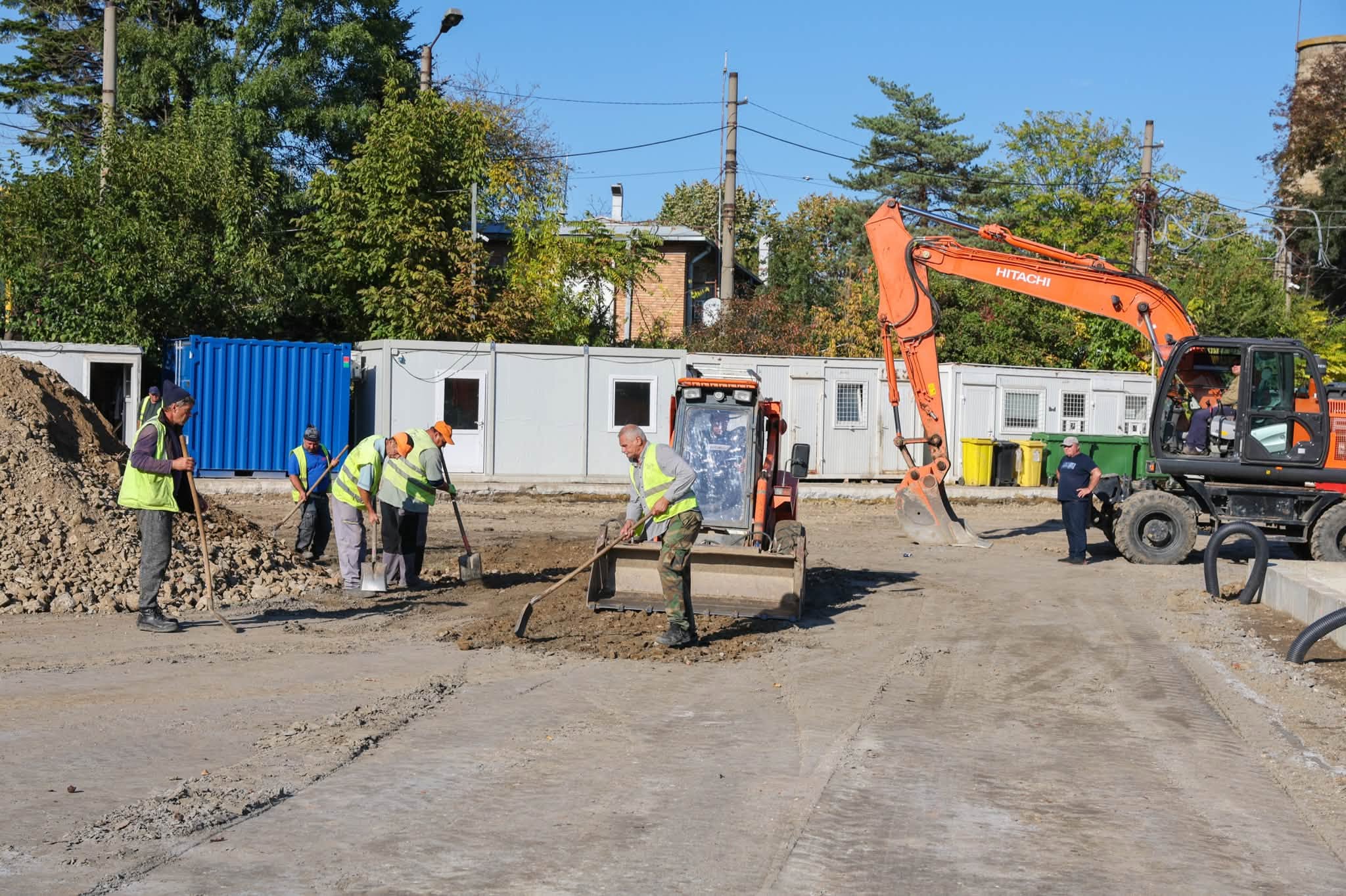

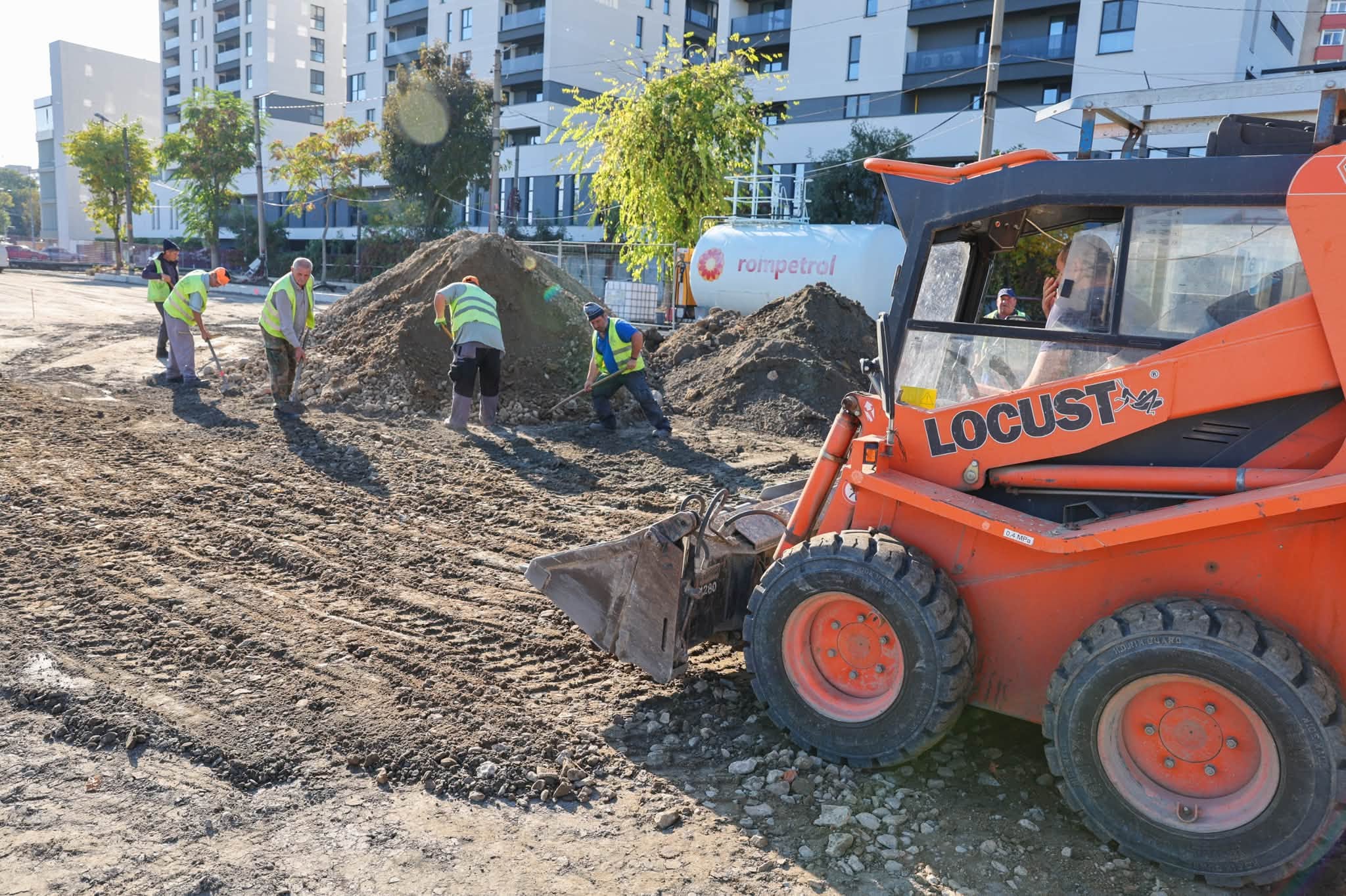

De mâine, încep turnarea balastului stabilizat pe întreaga suprafață de 10.370 mp a platformei, după care urmează stratul de beton armat.
📌 #DepoulBujoreni
Se lucrează la canivoul de 330 de metri liniari și la terasamente. Azi se toarnă ultimul strat de beton în interiorul canivoului. Întreaga platformă are 5.700 mp.
📌 #DepoulBucureștiiNoi
Și aici a fost executat canivoul și excavația pentru terasament. Muncitorii pregătesc platforma de 2.450 mp pentru turnarea balastului stabilizat.
Zeci de muncitori sunt zilnic pe aceste șantiere. Până la finalul anului terminăm. Suntem în grafic!
