VIDEO Metroul de Otopeni: Lucrările au ajuns în luna mai pe secțiunea sudică la 68% și pe secțiunea nordică la 33%

Lucrările pentru Magistrala 6 de metrou au continuat în luna mai conform graficului, atât la execuția structurilor stațiilor, cât și la construirea tunelurilor, anunță marți Metrorex în Jurnalul de șantier M6.
Anemona Andone - mar, 02 iun. 2026, 13:27
VIDEO Metroul de Otopeni: Lucrările au ajuns în luna mai pe secțiunea sudică la 68% și pe secțiunea nordică la 33%



Metroul de Otopeni, principalele progrese din luna mai

„Un moment important al lunii a avut loc pe 15 mai, când TBM „Sfânta Maria” a străpuns peretele viitoarei stații Piața Montreal, marcând un nou reper în execuția Magistralei 6 și confirmând ritmul susținut al lucrărilor, posibil prin coordonarea tuturor celor implicați în proiect – constructori, proiectanți, autorități și finanțatori”, menționează reprezentanții Metrorex.

metrou

🚇📍 SECȚIUNEA SUD – tronsonul 1 Mai – Tokyo
📊 Procent total de realizare a structurii de rezistență: 68%

🚧 Tuneluri:

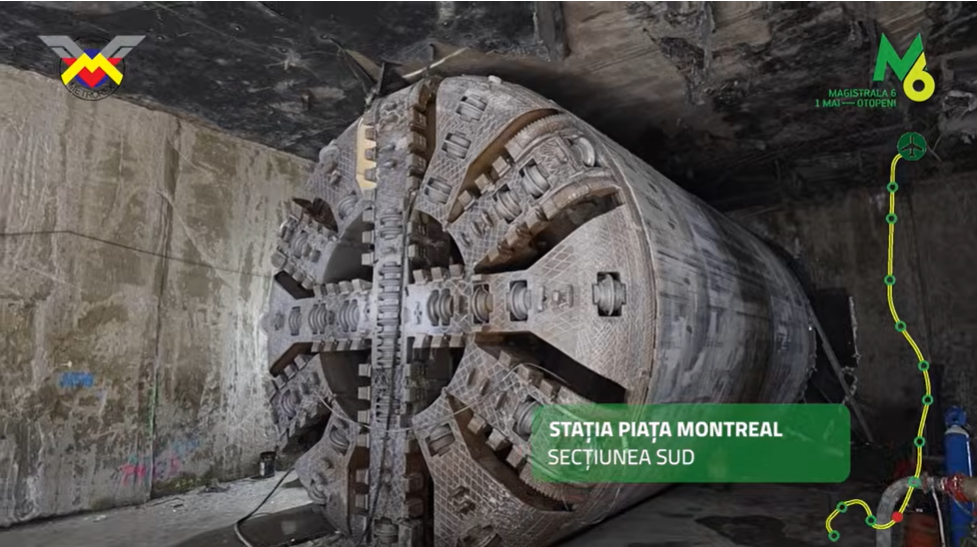

🚇 TBM „Sfânta Maria”, care forează tunelul Liniei 2 între Tokyo și 1 Mai, a excavat 2.836 metri liniari și a montat 1.892 de inele de tunel. După sosirea la viitoarea stație Piața Montreal, utilajul a intrat în etapa de mentenanță.
🚇 TBM „Sfânta Ana”, care execută tunelul Liniei 1, a excavat până în prezent 2.508 metri liniari și a montat 1.667 de inele de tunel. Până la viitoarea stație de metrou Piața Montreal mai are de parcurs aproximativ 330 metri liniari.

🏗️ Stații:

✅ La viitoarea stație de metrou Tokyo au fost excavați peste 91.900 metri cubi de pământ și turnați peste 14.700 metri cubi de beton. 📊 Procent de realizare a structurii de rezistență: 70%.

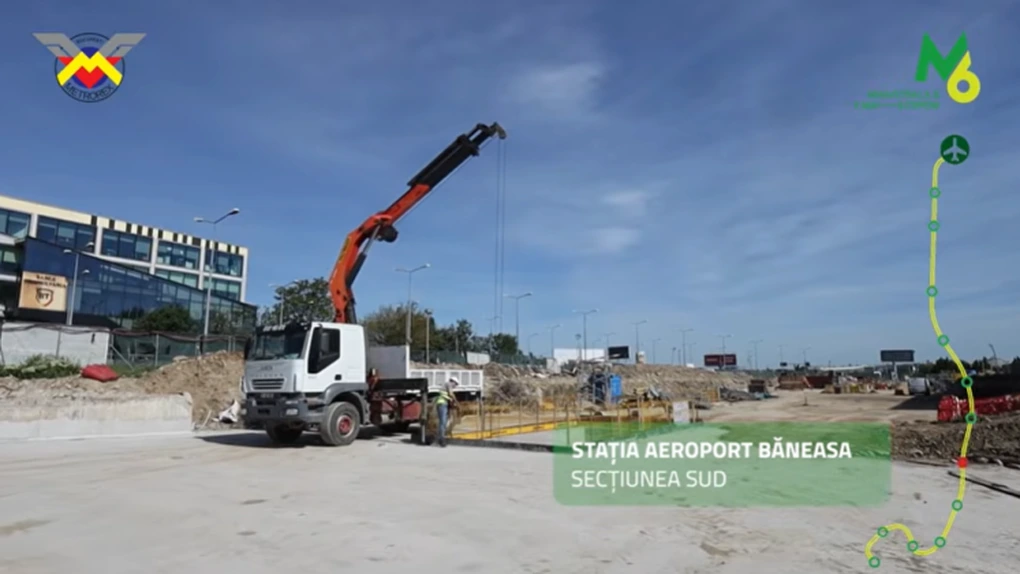

✅ La viitoarea stație de metrou Aeroport Băneasa s-au turnat peste 10.500 metri cubi de beton. 📊 Procent de realizare a structurii de rezistență: 83%.
✅ La viitoarea stație de metrou Gara Băneasa s-au excavat peste 50.600 metri cubi și s-au turnat peste 8.100 metri cubi de beton. 📊 Procent de realizare a structurii de rezistență: 76%.
✅ La viitoarea stație Piața Montreal au fost excavați peste 66.400 metri cubi și turnați peste 9.300 metri cubi de beton. 📊 Procent de realizare a structurii de rezistență: 81%.
✅ La viitoarea stație Expoziției s-au excavat peste 91.800 metri cubi și s-au turnat peste 15.200 metri cubi de beton. 📊 Procent de realizare a structurii de rezistență: 80%.
✅ La viitoarea stație Pajura au fost executați 350 de piloți pentru Accesul B, s-au excavat peste 18.400 metri cubi și s-au turnat peste 2.500 metri cubi de beton. 📊 Procent de realizare a structurii de rezistență: 56%.
✅ La stația 1 Mai (existentă) continuă lucrările necesare joncțiunii cu Magistrala 4, inclusiv relocarea utilităților neprevăzute și execuția elementelor structurale. Au fost realizați 4 pereți mulați pe Linia 1 Sud și 31 de pereți mulați pe Linia 2 Nord, s-au excavat peste 3.300 metri cubi și s-au turnat 191 metri cubi de beton. 📊 Procent de realizare a structurii de rezistență: 36%.

🚇📍 SECȚIUNEA NORD – tronsonul Tokyo – Aeroport Otopeni
📊 Procent total de realizare a structurii de rezistență: 33%

🏗️ Stații:
✅ La viitoarea stație Washington au continuat lucrările de deviere a rețelelor de telecomunicații, în pregătirea execuției structurii de rezistență. 📊 Procent de realizare a structurii de rezistență: 18%.
✅ La viitoarea stație Paris au continuat lucrările de deviere a utilităților, organizarea amplasamentului și execuția elementelor structurale, inclusiv grinzi de ghidaj, excavații și accese. 📊 Procent de realizare a structurii de rezistență: 24%.
✅ La viitoarea stație Bruxelles au continuat lucrările de pregătire a șantierului, devieri de utilități și execuția elementelor inițiale pentru structura de rezistență, precum pereți mulați, barete și grinzi de ghidaj. 📊 Procent de realizare a structurii de rezistență: 14%.
✅ La stația Otopeni au fost finalizate principalele lucrări de infrastructură – grinzi de ghidaj, sprijiniri și săpături – iar execuția pereților mulați a ajuns la finalizare. 📊 Procent de realizare a structurii de rezistență: 45%.
✅ La stația Ion I.C. Brătianu au continuat lucrările la structura de rezistență, inclusiv excavațiile la nivelul radierului și pregătirea pentru execuția pereților casetei (hidroizolație și armare). 📊 Procent de realizare a structurii de rezistență: 78%.
✅ La viitoarea stație Aeroport Otopeni au continuat lucrările structurale la nivelul radierului și elementelor verticale, inclusiv execuția pereților mulați, baretelor, stâlpilor centrali și lucrările de excavație necesare etapelor următoare. 📊 Procent de realizare a structurii de rezistență: 39%.

Metroul de Otopeni, 12 stații și 12 trenuri noi

Magistrala M6  de metrou va avea un traseu de 14,2 km de cale dublă, pe care vor circula 12 trenuri noi, moderne și va cuprinde 12 stații.

Secțiunea Sud reprezintă segmentul cuprins între stațiile 1 Mai (existentă) – Tokyo și este construită de către asocierea Alsim Alarko – Makyol.

Secțiunea Nord, Tokyo – Aeroport Henri Coandă, a fost contractată cu asocierea Gulermak – Somet.

Te-ar mai putea interesa și
Bilanțul morților cutremurelor din Venezuela a trecut de 5.000. FMI deblochează fonduri pentru reconstrucția țării
Bilanțul morților cutremurelor din Venezuela a trecut de 5.000. FMI deblochează fonduri pentru reconstrucția țării
Bilanţul seismelor din Venezuela a depăşit vineri 5.000 de morţi, la trei săptămâni de la catastrofa care a lăsat mii de persoane fără adăpost, în timp ce Caracasul a obţinut o anvelopă......
Guvernul german vrea să scadă subvențiile acordate producătorilor de energie regenerabilă, din cauză că a ajuns să pună presiune pe rețea
Guvernul german vrea să scadă subvențiile acordate producătorilor de energie regenerabilă, din cauză că a ajuns să ...
Germania intenţionează să reducă subvenţiile pentru energia regenerabilă, printr-o revizuire de amploare a sistemului ...
Dumitru Chisăliță (AEI): Adevărata vulnerabilitate a României este că a ajuns să depindă de importuri exact în momentele în care energia este cea mai scumpă
Dumitru Chisăliță (AEI): Adevărata vulnerabilitate a României este că a ajuns să depindă de importuri exact în momentele ...
Valul de căldură creşte factura la energie şi ne arată, în plus, şi cât de vulnerabil a devenit Sistemul Energetic ...
Irakul a semnat 48 de acorduri și parteneriate cu companii americane, în special în domeniul petrolului, în timpul vizitei premierului Ali al-Zaidi în SUA
Irakul a semnat 48 de acorduri și parteneriate cu companii americane, în special în domeniul petrolului, în timpul vizitei ...
Irakul a semnat 48 de acorduri şi parteneriate cu companii americane, în special petroliere, cu prilejul vizitei prim-ministrului ...
