VIDEO Metroul de Otopeni. Lucrările la secțiunea sudică au ajuns luna trecută la 71%, iar la secțiunea nordică – la 35%

Metrorex prezintă marți stadiul lucrărilor la Magistrala 6 de metrou din luna iunie. Astfel, pe secțiunea sudică 1 Mai - Tokyo, gradul de execuție a structurii de rezistență a ajuns luna trecută la 71%, față de 68% în luna mai, în vreme ce pe secțunea nordică, Tokyo - Aeroport Henri Coandă, a fost de 35%, în creștere față de 33% în ultima luna de primăvară.
Anemona Andone - mar, 07 iul. 2026, 16:30
VIDEO Metroul de Otopeni. Lucrările la secțiunea sudică au ajuns luna trecută la 71%, iar la secțiunea nordică - la 35%



Redăm mai jos postarea cu privire la noua magistrală de metrou din Capitală:

Jurnal de șantier – iunie 2026 | Magistrala 6 de metrou

☀️ ⛈️ Temperaturile ridicate și episoadele de vreme extremă pun la încercare activitatea de pe șantiere, inclusiv pe cel al Magistralei 6. Chiar și așa, lucrările continuă, iar programul este adaptat astfel încât echipele să poată lucra în condiții de siguranță.

🚧 În ciuda acestor provocări, lucrările la viitoarele stații și tuneluri ale Magistralei 6 de metrou au avansat și în luna iunie.

🚇📍SECȚIUNEA SUD – tronsonul 1 Mai – Tokyo

📊Procent total de realizare a structurii de rezistență: 71%.

🚧Tuneluri:
🚇Pe 22 iunie 2026, TBM „Sfânta Maria” a trecut de viitoarea stație de metrou Piața Montreal. A excavat în total 2.848 de metri liniari și a instalat 1.895 de inele;
🚇TBM „Sfânta Ana” se apropie de viitoarea stație de metrou Piața Montreal. A excavat în total 2.644 de metri liniari, a instalat 1.758 de inele și mai are de parcurs 194 de metri până la următoarea străpungere.

🏗️ Stații:
🔹La viitoarea stație Tokyo au fost excavați peste 103.000 metri cubi de pământ și turnați peste 46.200 metri cubi de beton. ✅Procent de realizare a structurii de rezistență: 73%.

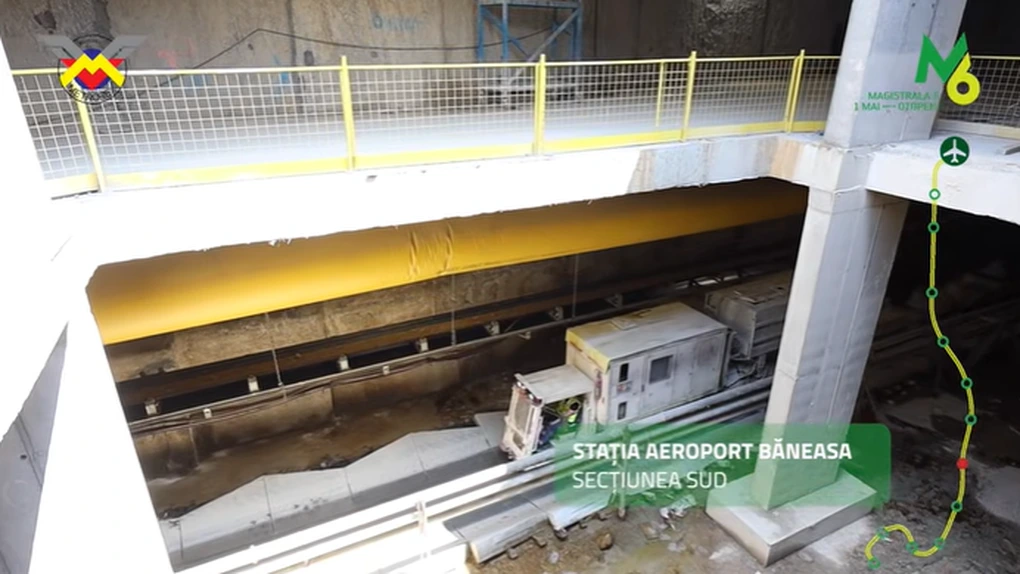

🔹La viitoarea stație Aeroport Băneasa s-au turnat peste 32.300 metri cubi de beton. 📊Procent de realizare a structurii de rezistență: 83%.
🔹La viitoarea stație Gara Băneasa s-au excavat peste 52.300 metri cubi și s-au turnat peste 22.800 metri cubi de beton. ✅Procent de realizare a structurii de rezistență: 77%.
🔹La viitoarea stație Piața Montreal au fost excavați peste 66.700 metri cubi și turnați peste 34.800 metri cubi de beton. ✅Procent de realizare a structurii de rezistență: 83%.
🔹La viitoarea stație Expoziției s-au excavat peste 101.300 metri cubi și s-au turnat peste 45.700 metri cubi de beton. ✅Procent de realizare a structurii de rezistență: 83%.
🔹La viitoarea stație Pajura au fost executați 418 de piloți pentru Accesul B (toate), s-au excavat peste 25.600 metri cubi și s-au turnat peste 29.500 metri cubi de beton. ✅Procent de realizare a structurii de rezistență: 62%.
🔹La stația 1 Mai (existentă) continuă lucrările necesare joncțiunii cu Magistrala 4, inclusiv relocarea utilităților neprevăzute și execuția elementelor structurale. Au fost realizați 99 metri grindă de ghidaj și 12 pereți mulați pe Linia 1 Sud și 203 metri grindă de ghidaj și 31 de pereți mulați pe Linia 2 Nord, s-au excavat peste 3.300 metri cubi și s-au turnat peste 7.400 metri cubi de beton. ✅Procent de realizare a structurii de rezistență: 45% pe Linia 1 și 41% pe Linia 2.

metrou

🚇📍 SECȚIUNEA NORD – tronsonul Tokyo – Aeroport Otopeni
📊 Procent total de realizare a structurii de rezistență: 35%

🏗️ Stații:
🔹La viitoarea stație Washington au continuat lucrările de deviere a rețelelor de telecomunicații și de pregătire a execuției structurii de rezistență. ✅ Procent de realizare a structurii de rezistență: 19%
🔹La viitoarea stație Paris au continuat lucrările de deviere a utilităților și execuția elementelor structurale, inclusiv grinzi de ghidaj, excavații și accese. ✅ Procent de realizare a structurii de rezistență: 25%
🔹La viitoarea stație Bruxelles au continuat devierile de utilități și execuția elementelor inițiale ale structurii de rezistență – pereți mulați, barete și grinzi de ghidaj. ✅ Procent de realizare a structurii de rezistență: 15%
🔹La viitoarea stație Otopeni au continuat lucrările la structura de rezistență, execuția pereților mulați fiind finalizată, alături de lucrările de excavație aferente etapelor următoare. ✅ Procent de realizare a structurii de rezistență: 48%

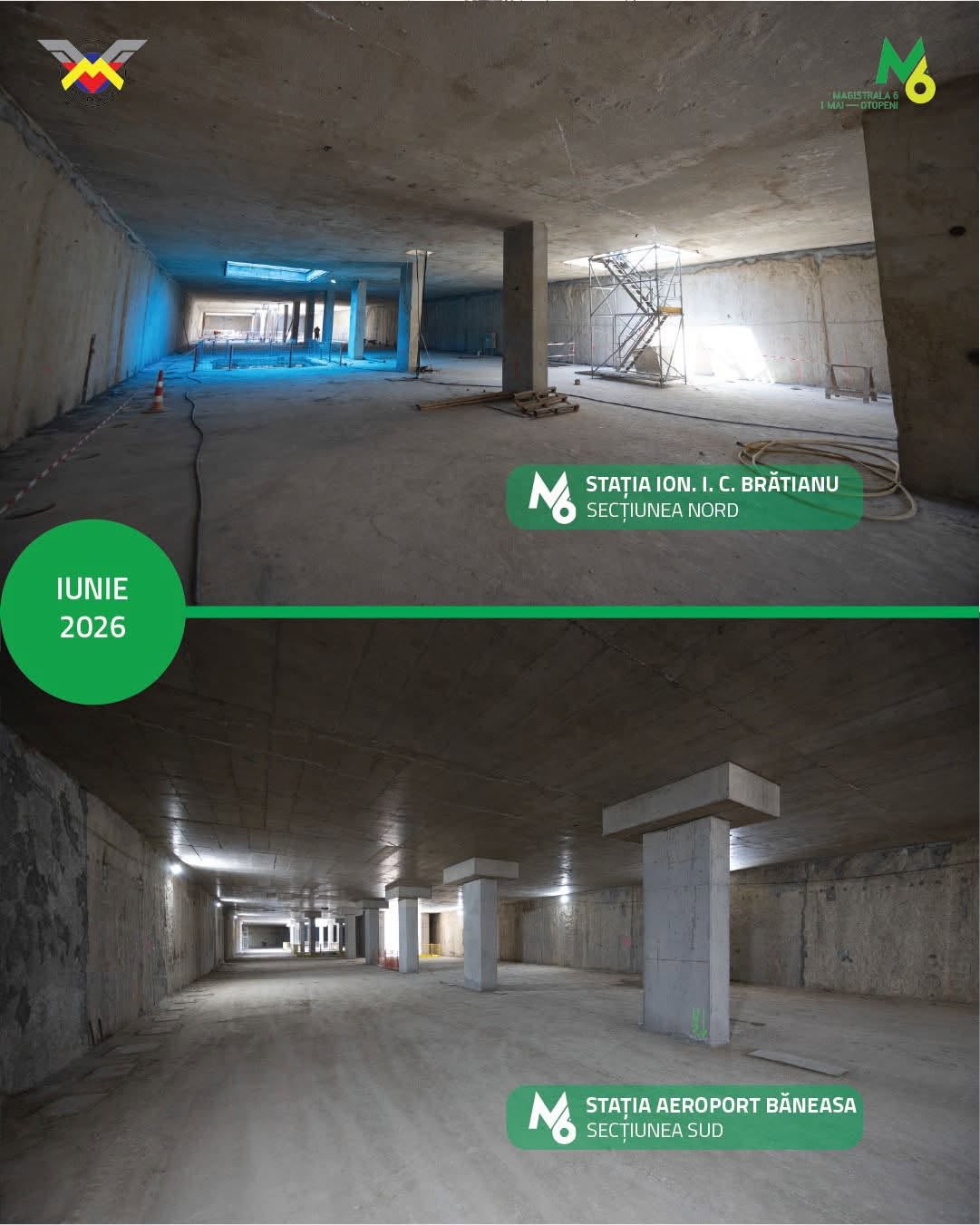

🔹La viitoarea stație Ion I.C. Brătianu au continuat lucrările la structura de rezistență, inclusiv excavațiile la nivelul radierului și execuția pereților casetei (hidroizolație și armare). ✅ Procent de realizare a structurii de rezistență: 78%
🔹La viitoarea stație Aeroport Otopeni au continuat lucrările structurale la nivelul radierului și al elementelor verticale – pereți mulați, barete, stâlpi centrali – precum și excavațiile necesare etapelor următoare. ✅ Procent de realizare a structurii de rezistență: 41%

Metroul de Otopeni, 12 stații și 12 trenuri noi

Magistrala M6 de metrou va avea un traseu de 14,2 km de cale dublă, pe care vor circula 12 trenuri noi, moderne și va cuprinde 12 stații.

Secțiunea Sud reprezintă segmentul cuprins între stațiile 1 Mai (existentă) – Tokyo și este construită de către asocierea Alsim Alarko – Makyol.

Secțiunea Nord, Tokyo – Aeroport Henri Coandă, a fost contractată cu asocierea Gulermak – Somet.

Te-ar mai putea interesa și
SURPRIZĂ Orașul din România în care vor să se mute românii trecuți de 45 de ani: lasă în urmă Clujul, Timișoara și chiar Bucureștiul
SURPRIZĂ Orașul din România în care vor să se mute românii trecuți de 45 de ani: lasă în urmă Clujul, Timișoara ...
Brașovul se află în topul preferințelor celor trecuți de 45 de ani atunci când sunt întrebați unde și-ar dori să locuiască, Bucureștiul fiind depășit și lăsat în urmă cu mult de......
Excedentul comercial agroalimentar al UE a crescut cu 11,2%, până la 39,6 miliarde de euro în primele nouă luni
Excedentul comercial agroalimentar al UE a crescut cu 11,2%, până la 39,6 miliarde de euro în primele nouă luni
Excedentul comercial agroalimentar al Uniunii Europene a crescut la 39,6 miliarde euro în primele nouă luni ale anului ...
Cea mai mare pensie contributivă din România ajunge la 120.000 de lei pe lună. Este aproape dublă față de cea mai mare pensie de serviciu – şefa CNAS
Cea mai mare pensie contributivă din România ajunge la 120.000 de lei pe lună. Este aproape dublă față de cea mai mare ...
Cea mai mare pensie plătită în sistemul public pe baza principiului contributivității este de aproximativ 120.000 de ...
Premierul Luca Niculescu la uzina Dacia de la Mioveni: Guvernul analizează tariful binom pentru energie și un program Rabla mai generos
Premierul Luca Niculescu la uzina Dacia de la Mioveni: Guvernul analizează tariful binom pentru energie și un program Rabla ...
Premierul Luca Niculescu a susținut la uzina Automobile Dacia de la Mioveni că speră ca a discuțiile purtate astăzi ...
