VIDEO Autostrada Transilvania: Lucrările la lotul Chiribiș – Biharia au ajuns la 78%. Când va fi dat în trafic

Șantierul lotului Chiribiș - Biharia din Autostrada A3 Transilvania a ajuns la un stadiu de execuție de 78%, la sfârșitul lunii septembrie, un progres de șapte procente în ultima lună, anunță joi Compania Națională de Investiții Rutiere (CNIR).
Ion Dobreanu - J, 01 oct. 2026, 12:20

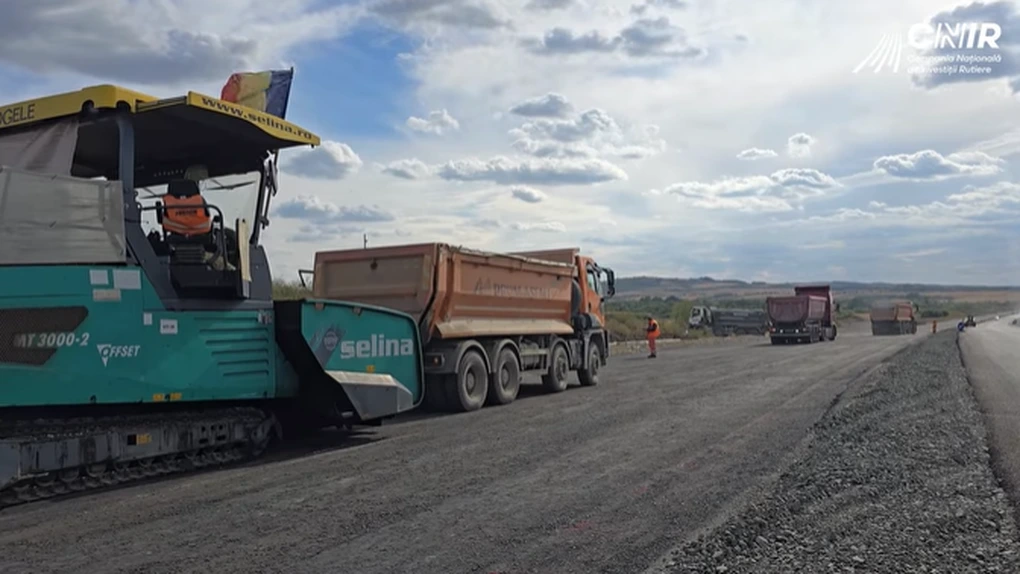

VIDEO Autostrada Transilvania: Lucrările la lotul Chiribiș - Biharia au ajuns la 78%. Când va fi dat în trafic

Redăm mai jos anunțul CNIR privind primul său șantier de autostradă:

𝐀𝐮𝐭𝐨𝐬𝐭𝐫𝐚𝐝𝐚 𝐓𝐫𝐚𝐧𝐬𝐢𝐥𝐯𝐚𝐧𝐢𝐚. 𝐓𝐨𝐚𝐭𝐞 𝐠𝐫𝐢𝐧𝐳𝐢𝐥𝐞 𝐦𝐨𝐧𝐭𝐚𝐭𝐞 𝐩𝐞 𝐥𝐨𝐭𝐮𝐥 𝟑𝐂𝟐 𝐂𝐡𝐢𝐫𝐢𝐛𝐢𝐬̦-𝐁𝐢𝐡𝐚𝐫𝐢𝐚

🛣️ Șantierul lotului Chiribiș – Biharia din Autostrada A3 Transilvania a ajuns la un stadiu de execuție de 78%, la sfârșitul lunii septembrie, un progres de șapte procente în ultima lună.

Mobilizarea constructorului este foarte bună, cu peste 500 de persoane și 400 de utilaje și echipamente, în septembrie fiind finalizată montarea grinzilor pe toate podurile și pasajele, cât și relocarea DN 19E pe întreaga lungime.

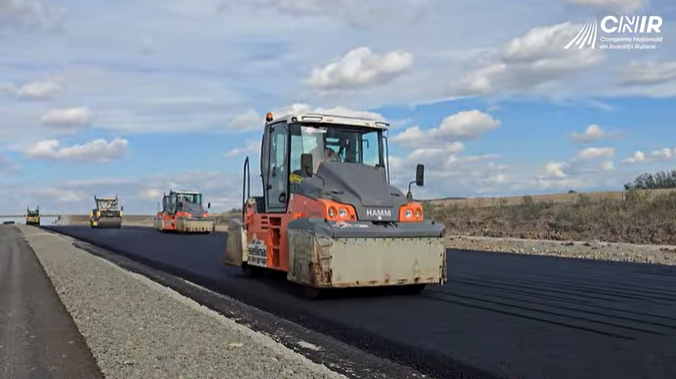

autostrada

ℹ️ Directorul Companiei Naționale de Investiții Rutiere, Gabriel Budescu, alături de secretarul de stat în Ministerul Transporturilor și Infrastructurii, Horațiu Cosma, au efectuat o nouă verificare a șantierului pe care, din această lună, începe așternerea ultimului strat de asfalt.

📄,,Lucrările sunt înaintea graficului. Atât timp cât vremea ne permite, facem toate eforturile pentru a ajuta constructorul. Echipa CNIR a fost în șantier pentru ședința lunară de progres, sperăm să avansăm cât mai mult, la nivelul de calitate cu care constructorul ne-a obișnuit” – a transmis, directorul general CNIR, Gabriel Budescu.

La rândul său, secretarul de stat, Horațiu Cosma a subliniat progresul lucrărilor și ritmul accelerat al asfaltărilor: ,,veștile de pe Autostrada Transilvania, lotul Chiribiș – Biharia sunt foarte bune. Am ajuns la aproape 80%, se aștern zilnic 3000 de tone de asfalt. Este un progres foarte bun, inclusiv la poduri, toate grinzile sunt montate. Vara a fost o vreme bună și ne-a ajutat. Sperăm să avem o toamnă caldă să continuăm în același ritm, să terminăm asfaltările și toate lucrările conexe, iar în decembrie să ne apropiem de finalizarea lucrărilor pe acest sector de 28 de kilometri”.

𝐒𝐭𝐚𝐝𝐢𝐮𝐥 𝐥𝐮𝐜𝐫𝐚̆𝐫𝐢𝐥𝐨𝐫:

✅ 78% execuție, în avans față de grafic;
✅ 91% balast stabilizat finalizat/26 km din total;
✅ primul strat de asfalt așternut pe 21,5 km (76%);
✅ al doilea strat de asfalt așternut pe 14 km (49%);
✅ 18 structuri finalizate integral;
✅ relocare DN 19E finalizată;
✅ parapete marginal montate pe 21 km;

👷‍♂️Antreprenor: Asocierea S.C. PRECON TRANSILVANIA S.R.L (Lider de asociere) – CITADINA 98 S.A.
Valoarea contractului de proiectare și execuție pentru subsecțiunea 3C2 Chiribiș – Biharia din Autostrada A3 este de 785 milioane lei, finanțarea fiind asigurată din fonduri europene, Programul Transport 2021-2027.
Termen de finalizare contract: 20.05.2027.

Te-ar mai putea interesa și
Zelenski anunţă că este în curs de pregătire o întâlnire pentru a stabili poziţia europeană în negocierile cu Rusia
Zelenski anunţă că este în curs de pregătire o întâlnire pentru a stabili poziţia europeană în negocierile cu Rusia
Preşedintele ucrainean Volodimir Zelenski a anunţat duminică că o reuniune a "Coaliţiei de Voinţă", ce reuneşte aliaţii Kievului, este în curs de pregătire, calificând-o drept potenţial......
FOTO Autostrada Ruse – Veliko Târnovo: Cine sunt românii care construiesc drumuri la bulgari
FOTO Autostrada Ruse – Veliko Târnovo: Cine sunt românii care construiesc drumuri la bulgari
Un constructor român execută lucrări pentru Autostrada Ruse - Veliko Târnovo din Bulgaria, probabil ca subcontractor. ...
Grecii de la Jumbo iau înapoi peste 300 de milioane lei din cât au adus la capitalul firmei lor din România
Grecii de la Jumbo iau înapoi peste 300 de milioane lei din cât au adus la capitalul firmei lor din România
La 22 iulie 2026, compania-mamă Jumbo societate comercială anonimă din Grecia a decis reducerea capitalului social al ...
Grupul IKEA a renunțat la peste 800 de oameni în acest an financiar. Procentual, în România a fost cea mai mare reducere de posturi
Grupul IKEA a renunțat la peste 800 de oameni în acest an financiar. Procentual, în România a fost cea mai mare reducere ...
Inter IKEA Group, compania responsabilă pentru sistemul de franciză IKEA, dezvoltarea gamei de produse și rețeaua globală ...
